文件编号 | 12883 | 工期 | 48天 | 开始时间 | 2014-03-17 | 结束时间 | 2014-05-03 |
任务数 | 22K | 整理日期 | 2019/5/17 | 下载次数 | 3862次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

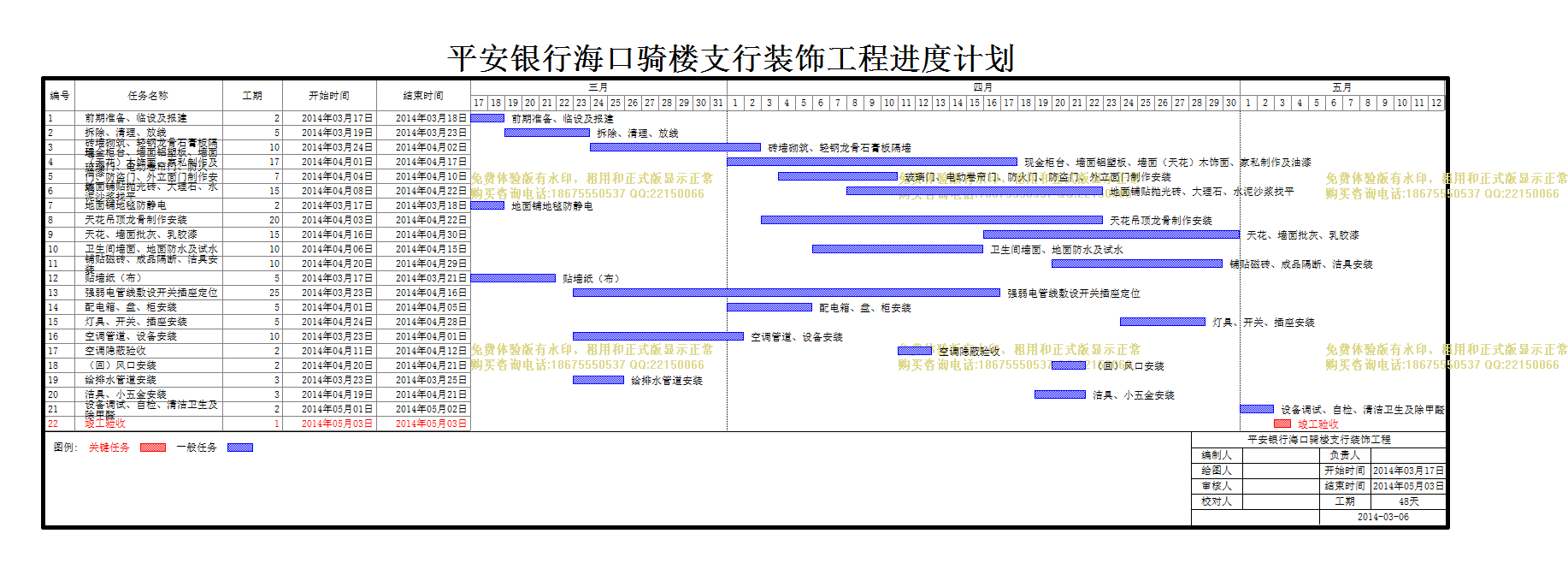

平安银行海口骑楼支行装饰工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 前期准备、临设及报建 |
2天 | 2014年03月17日 | 2014年03月18日 | ||
2 | 拆除、清理、放线 |
5天 | 2014年03月19日 | 2014年03月23日 | ||
3 | 砖墙砌筑、轻钢龙骨石膏板隔墙 |
10天 | 2014年03月24日 | 2014年04月02日 | ||
4 | 现金柜台、墙面铝塑板、墙面(天花)木饰面、家私制作及油漆 |
17天 | 2014年04月01日 | 2014年04月17日 | ||
5 | 玻璃门、电动卷帘门、防火门、防盗门、外立面门制作安装 |
7天 | 2014年04月04日 | 2014年04月10日 | ||
6 | 地面铺贴抛光砖、大理石、水泥沙浆找平 |
15天 | 2014年04月08日 | 2014年04月22日 | ||
7 | 地面铺地毯防静电 |
2天 | 2014年03月17日 | 2014年03月18日 | ||
8 | 天花吊顶龙骨制作安装 |
20天 | 2014年04月03日 | 2014年04月22日 | ||
9 | 天花、墙面批灰、乳胶漆 |
15天 | 2014年04月16日 | 2014年04月30日 | ||
10 | 卫生间墙面、地面防水及试水 |
10天 | 2014年04月06日 | 2014年04月15日 | ||
11 | 铺贴磁砖、成品隔断、洁具安装 |
10天 | 2014年04月20日 | 2014年04月29日 | ||
12 | 贴墙纸(布) |
5天 | 2014年03月17日 | 2014年03月21日 | ||
13 | 强弱电管线敷设开关插座定位 |
25天 | 2014年03月23日 | 2014年04月16日 | ||
14 | 配电箱、盘、柜安装 |
5天 | 2014年04月01日 | 2014年04月05日 | ||
15 | 灯具、开关、插座安装 |
5天 | 2014年04月24日 | 2014年04月28日 | ||
16 | 空调管道、设备安装 |
10天 | 2014年03月23日 | 2014年04月01日 | ||
17 | 空调隐蔽验收 |
2天 | 2014年04月11日 | 2014年04月12日 | ||
18 | (回)风口安装 |
2天 | 2014年04月20日 | 2014年04月21日 | ||
19 | 给排水管道安装 |
3天 | 2014年03月23日 | 2014年03月25日 | ||
20 | 洁具、小五金安装 |
3天 | 2014年04月19日 | 2014年04月21日 | ||
21 | 设备调试、自检、清洁卫生及除甲醛 |
2天 | 2014年05月01日 | 2014年05月02日 | ||
22 | 竣工验收 |
1天 | 2014年05月03日 | 2014年05月03日 |
