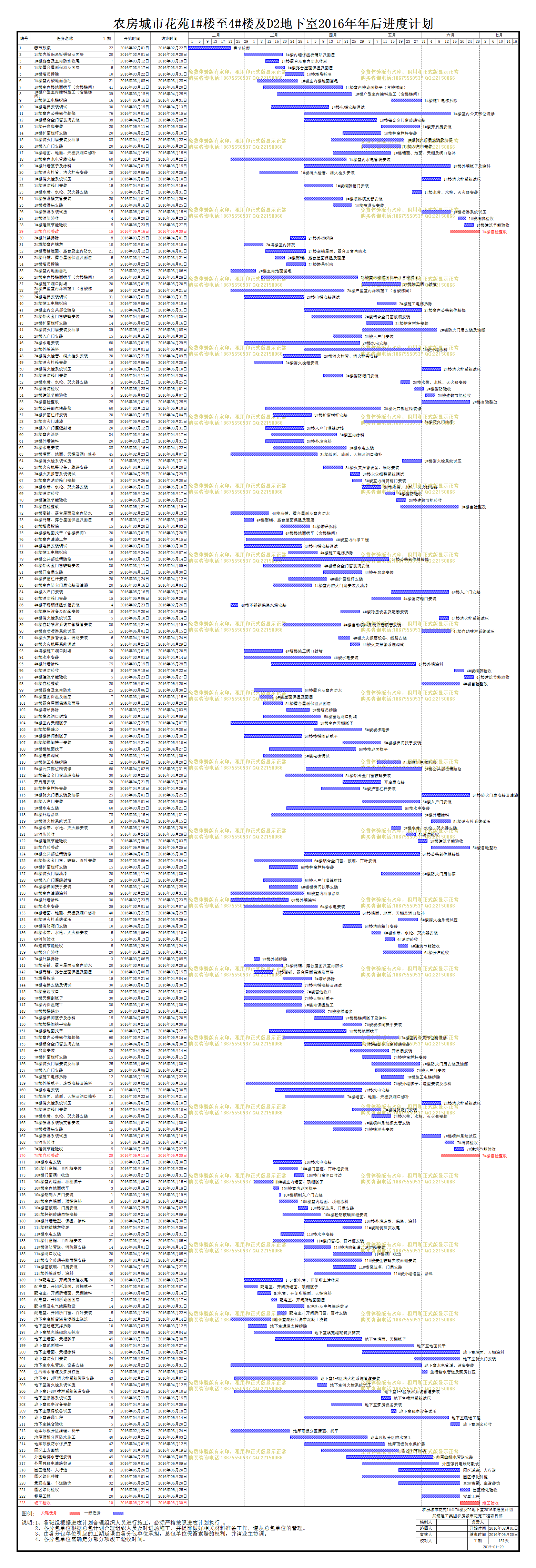

农房城市花苑施工第一标段1#楼至7#楼及D2地下室总进度计划

文件编号 12758 工期 151天 开始时间 2016-02-01 结束时间 2016-06-30
任务数 223K 整理日期 2019/5/17 下载次数 3862
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
农房城市花苑施工第一标段1#楼至7#楼及D2地下室总进度计划

编号

任务名称

工期

开始时间

结束时间

1
春节放假
22天 2016年02月01日 2016年02月22日
2
1#楼内墙保温板铺贴及面层
20天 2016年03月01日 2016年03月20日
3
1#楼露台及室内防水收尾
7天 2016年03月12日 2016年03月18日
4
1#楼露台屋面保温及面层
5天 2016年03月17日 2016年03月21日
5
1#楼塔吊拆除
10天 2016年03月22日 2016年03月31日
6
1#楼室内楼地面凿毛
21天 2016年03月08日 2016年03月28日
7
1#楼室内楼地面找平(含楼梯间)
41天 2016年03月11日 2016年04月20日
8
1#楼户型室内涂料施工(含楼梯间)
39天 2016年03月18日 2016年04月25日
9
1#楼施工电梯拆除
16天 2016年05月16日 2016年05月31日
10
1#楼电梯安装调试
30天 2016年03月15日 2016年04月13日
11
1#楼室内公共部位装修
76天 2016年04月01日 2016年06月15日
12
1#楼铝合金门窗玻璃安装
38天 2016年04月01日 2016年05月08日
13
1#楼开启扇安装
20天 2016年05月11日 2016年05月30日
14
1#楼护窗栏杆安装
20天 2016年04月21日 2016年05月10日
15
1#楼防火门扇安装及油漆
38天 2016年04月15日 2016年05月22日
16
1#楼入户门安装
20天 2016年05月01日 2016年05月20日
17
1#楼墙面、地面、天棚及洞口修补
30天 2016年04月16日 2016年05月15日
18
1#楼室内水电管线安装
60天 2016年02月23日 2016年04月22日
19
1#楼外墙腻子及涂料
76天 2016年04月01日 2016年06月15日
20
1#楼消火栓管、消火栓头安装
20天 2016年03月09日 2016年03月28日
21
1#楼消火栓系统试压
10天 2016年06月01日 2016年06月10日
22
1#楼消防箱门安装
15天 2016年04月01日 2016年04月15日
23
1#楼水带、水枪、灭火器安装
5天 2016年05月27日 2016年05月31日
24
1#楼喷淋横支管安装
20天 2016年04月01日 2016年04月20日
25
1#楼喷淋头安装
10天 2016年04月16日 2016年04月25日
26
1#楼喷淋系统试压
15天 2016年06月01日 2016年06月15日
27
1#楼消防验收
4天 2016年06月20日 2016年06月23日
28
1#楼建筑节能验收
5天 2016年06月23日 2016年06月27日
29
1#楼自验整改
15天 2016年06月16日 2016年06月30日
30
2#楼外架拆除
8天 2016年03月25日 2016年04月01日
31
2#塔楼室内抹灰
10天 2016年03月01日 2016年03月10日
32
2#楼商铺屋面、露台及室内防水
21天 2016年03月12日 2016年04月01日
33
2#楼商铺、露台屋面保温及面层
5天 2016年03月17日 2016年03月21日
34
2#楼塔吊拆除
10天 2016年03月23日 2016年04月01日
35
2#楼室内地面凿毛
13天 2016年02月23日 2016年03月06日
36
2#楼室内楼梯面找平(含楼梯间)
50天 2016年03月10日 2016年04月28日
37
2#楼施工洞口封堵
20天 2016年05月01日 2016年05月20日
38
2#楼户型室内涂料施工(含楼梯间)
59天 2016年02月23日 2016年04月21日
39
2#楼电梯安装调试
31天 2016年03月01日 2016年03月31日
40
2#楼施工电梯拆除
10天 2016年05月09日 2016年05月18日
41
2#楼室内公共部位装修
61天 2016年04月01日 2016年05月31日
42
2#楼铝合金门窗玻璃安装
26天 2016年04月05日 2016年04月30日
43
2#楼护窗栏杆安装
14天 2016年05月03日 2016年05月16日
44
2#楼防火门扇安装及油漆
39天 2016年05月01日 2016年06月08日
45
2#楼入户门安装
15天 2016年04月16日 2016年04月30日
46
2#楼水电安装
60天 2016年03月01日 2016年04月29日
47
2#楼外墙涂料
60天 2016年04月01日 2016年05月30日
48
2#楼消火栓管、消火栓头安装
20天 2016年03月21日 2016年04月09日
49
2#楼消火栓箱安装
15天 2016年03月06日 2016年03月20日
50
2#楼消火栓系统试压
10天 2016年06月01日 2016年06月10日
51
2#楼消防箱门安装
10天 2016年04月11日 2016年04月20日
52
2#楼水带、水枪、灭火器安装
5天 2016年05月21日 2016年05月25日
53
2#楼消防验收
5天 2016年05月28日 2016年06月01日
54
2#楼建筑节能验收
5天 2016年06月03日 2016年06月07日
55
2#楼自验整改
25天 2016年06月01日 2016年06月25日
56
3#楼公共部位精装修
60天 2016年03月12日 2016年05月10日
57
3#楼护窗栏杆安装
20天 2016年03月16日 2016年04月04日
58
3#楼防火门油漆
30天 2016年05月02日 2016年05月31日
59
3#楼入户门灌缝封堵
20天 2016年03月12日 2016年03月31日
60
3#楼室内涂料
34天 2016年03月15日 2016年04月17日
61
3#楼外墙涂料
20天 2016年03月12日 2016年03月31日
62
3#楼水电安装
38天 2016年03月16日 2016年04月22日
63
3#楼墙面、地面、天棚及洞口修补
45天 2016年02月23日 2016年04月07日
64
3#楼消火栓系统试压
10天 2016年05月22日 2016年05月31日
65
3#楼火灾报警设备、线路安装
10天 2016年04月11日 2016年04月20日
66
3#楼火灾报警系统调试
5天 2016年04月25日 2016年04月29日
67
3#楼室内消防箱门安装
5天 2016年04月26日 2016年04月30日
68
3#楼水带、水枪、灭火器安装
10天 2016年05月01日 2016年05月10日
69
3#楼消防验收
5天 2016年05月13日 2016年05月17日
70
3#楼建筑节能验收
5天 2016年05月19日 2016年05月23日
71
3#楼自验整改
30天 2016年05月21日 2016年06月19日
72
4#楼商铺、露台屋面及室内防水
20天 2016年02月23日 2016年03月13日
73
4#楼商铺、露台屋面保温及面层
5天 2016年03月01日 2016年03月05日
74
4#楼塔吊拆除
15天 2016年03月20日 2016年04月03日
75
4#楼楼地面找平(含楼梯间)
20天 2016年03月01日 2016年03月20日
76
4#楼室内油漆工程
45天 2016年03月02日 2016年04月15日
77
4#楼电梯安装调试
30天 2016年03月01日 2016年03月30日
78
4#楼施工电梯拆除
15天 2016年03月24日 2016年04月07日
79
4#楼公共部位精装修
60天 2016年03月16日 2016年05月14日
80
4#楼铝合金门窗玻璃安装
30天 2016年03月11日 2016年04月09日
81
4#楼开启扇安装
20天 2016年04月11日 2016年04月30日
82
4#楼护窗栏杆安装
20天 2016年03月24日 2016年04月12日
83
4#楼室内防火门扇安装及油漆
20天 2016年03月16日 2016年04月04日
84
4#楼入户门安装
30天 2016年05月16日 2016年06月14日
85
4#楼消防箱门安装
15天 2016年05月06日 2016年05月20日
86
4#楼不锈钢保温水箱安装
4天 2016年02月23日 2016年02月26日
87
4#楼稳压设备及配套安装
10天 2016年04月20日 2016年04月29日
88
4#楼消火栓系统试压
5天 2016年06月10日 2016年06月14日
89
4#楼自动喷淋系统立管横管安装
30天 2016年03月21日 2016年04月19日
90
4#楼自动喷淋系统试压
15天 2016年06月01日 2016年06月15日
91
4#楼火灾报警设备、线路安装
6天 2016年04月19日 2016年04月24日
92
4#楼火灾报警系统调试
5天 2016年04月25日 2016年04月29日
93
4#塔楼施工洞口封堵
20天 2016年03月01日 2016年03月20日
94
4#楼水电安装
45天 2016年03月01日 2016年04月14日
95
4#楼外墙涂料
75天 2016年03月15日 2016年05月28日
96
4#楼消防验收
5天 2016年06月18日 2016年06月22日
97
4#楼建筑节能验收
5天 2016年06月23日 2016年06月27日
98
4#楼自验整改
20天 2016年06月01日 2016年06月20日
99
5#楼露台及室内防水
25天 2016年03月06日 2016年03月30日
100
5#楼屋面保温及面层
7天 2016年03月09日 2016年03月15日
101
5#楼露台屋面保温及面层
10天 2016年03月11日 2016年03月20日
102
5#楼塔吊拆除
12天 2016年03月23日 2016年04月03日
103
5#楼窗边洞口封堵
30天 2016年03月11日 2016年04月09日
104
5#楼室内天棚腻子
45天 2016年02月23日 2016年04月07日
105
5#楼楼梯踏步
25天 2016年04月06日 2016年04月30日
106
5#楼楼梯间刮腻子
30天 2016年03月01日 2016年03月30日
107
5#楼楼梯间扶手安装
20天 2016年04月21日 2016年05月10日
108
5#楼楼地面找平
45天 2016年03月14日 2016年04月27日
109
5#楼电梯调试
20天 2016年03月11日 2016年03月30日
110
5#楼施工电梯拆除
12天 2016年05月09日 2016年05月20日
111
5#楼公共部位精装修
60天 2016年04月02日 2016年05月31日
112
5#楼铝合金门窗玻璃安装
30天 2016年03月22日 2016年04月20日
113
开启扇安装
20天 2016年04月21日 2016年05月10日
114
5#楼护窗栏杆安装
20天 2016年04月10日 2016年04月29日
115
5#楼防火门扇安装及油漆
25天 2016年06月01日 2016年06月25日
116
5#楼入户门安装
30天 2016年05月01日 2016年05月30日
117
5#楼水电安装
60天 2016年03月23日 2016年05月21日
118
5#楼外墙涂料
78天 2016年03月15日 2016年05月31日
119
5#楼消火栓系统试压
10天 2016年06月06日 2016年06月15日
120
5#楼水带、水枪、灭火器安装
5天 2016年05月16日 2016年05月20日
121
5#消防验收
5天 2016年05月24日 2016年05月28日
122
5#楼建筑节能验收
5天 2016年05月30日 2016年06月03日
123
5#楼自验整改
20天 2016年06月06日 2016年06月25日
124
6#楼公共部位精装修
60天 2016年04月01日 2016年05月30日
125
6#楼铝合金门窗、玻璃、百叶安装
30天 2016年03月06日 2016年04月04日
126
6#楼护窗栏杆安装
15天 2016年03月14日 2016年03月28日
127
6#楼防火门扇油漆
20天 2016年05月11日 2016年05月30日
128
6#楼入户门灌缝封堵
20天 2016年03月11日 2016年03月30日
129
6#楼楼梯间扶手安装
15天 2016年03月14日 2016年03月28日
130
6#楼室内油漆涂料
38天 2016年02月23日 2016年03月31日
131
6#楼外墙涂料
30天 2016年02月23日 2016年03月23日
132
6#楼水电安装
38天 2016年03月01日 2016年04月07日
133
6#楼墙面、地面、天棚及洞口修补
40天 2016年03月21日 2016年04月29日
134
6#楼消火栓系统试压
10天 2016年05月20日 2016年05月29日
135
6#楼消防箱门安装
10天 2016年04月21日 2016年04月30日
136
6#楼水带、水枪、灭火器安装
5天 2016年05月06日 2016年05月10日
137
6#消防验收
5天 2016年05月13日 2016年05月17日
138
6#建筑节能验收
5天 2016年05月20日 2016年05月24日
139
6#楼分户验收
20天 2016年05月12日 2016年05月31日
140
7#楼外架拆除
3天 2016年03月06日 2016年03月08日
141
7#楼商铺、露台屋面及室内防水
20天 2016年03月01日 2016年03月20日
142
7#楼商铺、露台屋面保温及面层
10天 2016年03月06日 2016年03月15日
143
7#塔吊拆除
15天 2016年03月21日 2016年04月04日
144
7#楼电梯安装及调试
30天 2016年03月01日 2016年03月30日
145
7#楼窗边收口
30天 2016年03月02日 2016年03月31日
146
7#楼天棚刮腻子
30天 2016年03月01日 2016年03月30日
147
7#楼内保温施工
30天 2016年03月01日 2016年03月30日
148
7#楼楼梯踏步
20天 2016年03月23日 2016年04月11日
149
7#楼楼梯间腻子及涂料
15天 2016年04月06日 2016年04月20日
150
7#楼楼梯间扶手安装
10天 2016年04月21日 2016年04月30日
151
7#楼楼地面找平
40天 2016年03月14日 2016年04月22日
152
7#楼室内公共部位精装修
60天 2016年03月21日 2016年05月19日
153
7#楼铝合金门窗玻璃安装
30天 2016年04月01日 2016年04月30日
154
开启扇安装
20天 2016年04月25日 2016年05月14日
155
7#楼护窗栏杆安装
15天 2016年05月01日 2016年05月15日
156
7#楼防火门扇安装及油漆
25天 2016年05月06日 2016年05月30日
157
7#楼入户门安装
20天 2016年05月08日 2016年05月27日
158
7#楼施工电梯拆除
12天 2016年05月11日 2016年05月22日
159
7#楼外墙腻子、造型安装及涂料
75天 2016年03月02日 2016年05月15日
160
7#楼水电安装
45天 2016年03月17日 2016年04月30日
161
7#楼墙面、地面、天棚及洞口修补
31天 2016年03月22日 2016年04月21日
162
7#楼消火栓系统试压
10天 2016年06月01日 2016年06月10日
163
7#楼消防箱门安装
15天 2016年04月26日 2016年05月10日
164
7#楼水带、水枪、灭火器安装
10天 2016年05月06日 2016年05月15日
165
7#楼喷淋系统横支管安装
30天 2016年04月01日 2016年04月30日
166
7#楼喷淋头安装
15天 2016年04月16日 2016年04月30日
167
7#楼喷淋系统试压
10天 2016年06月01日 2016年06月10日
168
7#消防验收
5天 2016年06月13日 2016年06月17日
169
7#建筑节能验收
5天 2016年06月18日 2016年06月22日
170
7#楼自验整改
20天 2016年06月11日 2016年06月30日
171
10#楼水电安装
15天 2016年03月16日 2016年03月30日
172
10#楼门窗框、百叶框安装
10天 2016年03月19日 2016年03月28日
173
10#楼门窗洞口收边
5天 2016年03月27日 2016年03月31日
174
10#楼室内墙面、顶棚腻子
10天 2016年03月06日 2016年03月15日
175
10#楼室内地面找平
3天 2016年03月16日 2016年03月18日
176
10#楼钢制入户门安装
1天 2016年03月19日 2016年03月19日
177
10#楼室内墙面、顶棚涂料
10天 2016年03月19日 2016年03月28日
178
10#楼窗玻璃、门扇安装
5天 2016年03月29日 2016年04月02日
179
10#楼轻钢玻璃雨棚安装
20天 2016年03月21日 2016年04月09日
180
10#楼外墙造型、保温、涂料
30天 2016年04月01日 2016年04月30日
181
11#楼砌筑抹灰收尾
10天 2016年04月21日 2016年04月30日
182
11#楼水电安装
12天 2016年03月20日 2016年03月31日
183
11#楼门窗框、百叶框安装
21天 2016年03月16日 2016年04月05日
184
11#楼消防管道、消防箱安装
14天 2016年04月01日 2016年04月14日
185
11#楼洞口收边
20天 2016年04月16日 2016年05月05日
186
11#楼安全玻璃夹胶雨棚安装
30天 2016年04月01日 2016年04月30日
187
11#楼窗玻璃、门扇安装
12天 2016年04月16日 2016年04月27日
188
11#楼外墙造型、涂料
40天 2016年04月06日 2016年05月15日
189
1-5#配电室、开闭所土建收尾
20天 2016年03月01日 2016年03月20日
190
配电室、开闭所墙面、顶棚腻子
7天 2016年03月01日 2016年03月07日
191
配电室、开闭所墙面、天棚涂料
7天 2016年03月08日 2016年03月14日
192
配电室、开闭所地面面层
3天 2016年03月15日 2016年03月17日
193
配电柜及电气线路敷设
14天 2016年03月18日 2016年03月31日
194
配电室、开闭所门窗、百叶安装
5天 2016年03月18日 2016年03月22日
195
地下室底板后浇带混凝土浇筑
21天 2016年02月23日 2016年03月14日
196
地下室通道支撑拆除
10天 2016年03月03日 2016年03月12日
197
地下室填充墙砌筑及抹灰
30天 2016年03月06日 2016年04月04日
198
地下室墙面、天棚腻子
45天 2016年03月17日 2016年04月30日
199
地下室地面找平
45天 2016年04月13日 2016年05月27日
200
地下室墙面、天棚涂料
51天 2016年05月01日 2016年06月20日
201
地下室防火门安装
24天 2016年05月28日 2016年06月20日
202
地下室水电管道、设备安装
99天 2016年02月23日 2016年05月31日
203
生活给水管道及泵房打压
3天 2016年06月01日 2016年06月03日
204
地下室1-8区消火栓系统管道安装
43天 2016年02月25日 2016年04月07日
205
地下室消火栓系统试压
5天 2016年04月08日 2016年04月12日
206
地下室1-8区喷淋系统管道安装
76天 2016年02月25日 2016年05月10日
207
地下室喷淋系统试压
5天 2016年05月11日 2016年05月15日
208
地下室泵房设备安装
16天 2016年04月15日 2016年04月30日
209
地下室泵房设备试压
3天 2016年05月16日 2016年05月18日
210
地下室暖通工程
75天 2016年04月01日 2016年06月14日
211
地下室综合验收
5天 2016年06月16日 2016年06月20日
212
地库顶板分区清理、找平
31天 2016年02月23日 2016年03月24日
213
地库顶板分区防水施工
40天 2016年03月25日 2016年05月03日
214
地库顶板防水保护层
42天 2016年04月01日 2016年05月12日
215
园区土方回填
40天 2016年04月10日 2016年05月19日
216
外围给排水管道安装
45天 2016年04月23日 2016年06月06日
217
外围强弱电线路敷设
40天 2016年05月01日 2016年06月09日
218
园区道路、人行道
32天 2016年05月20日 2016年06月20日
219
园区绿化种植
51天 2016年05月01日 2016年06月20日
220
景观布置、车道装饰
32天 2016年05月20日 2016年06月20日
221
园区绿化验收
5天 2016年06月21日 2016年06月25日
222
零星工程
20天 2016年06月01日 2016年06月20日
223
竣工验收
10天 2016年06月21日 2016年06月30日
