民勤县红崖山水库至青土湖连通生态输水工程第十二标段| 文件编号 | 12430 | 工期 | 732天 | 开始时间 | 2018-10-15 | 结束时间 | 2020-10-15 |
| 任务数 | 22K | 整理日期 | 2019/5/17 | 下载次数 | 3863次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

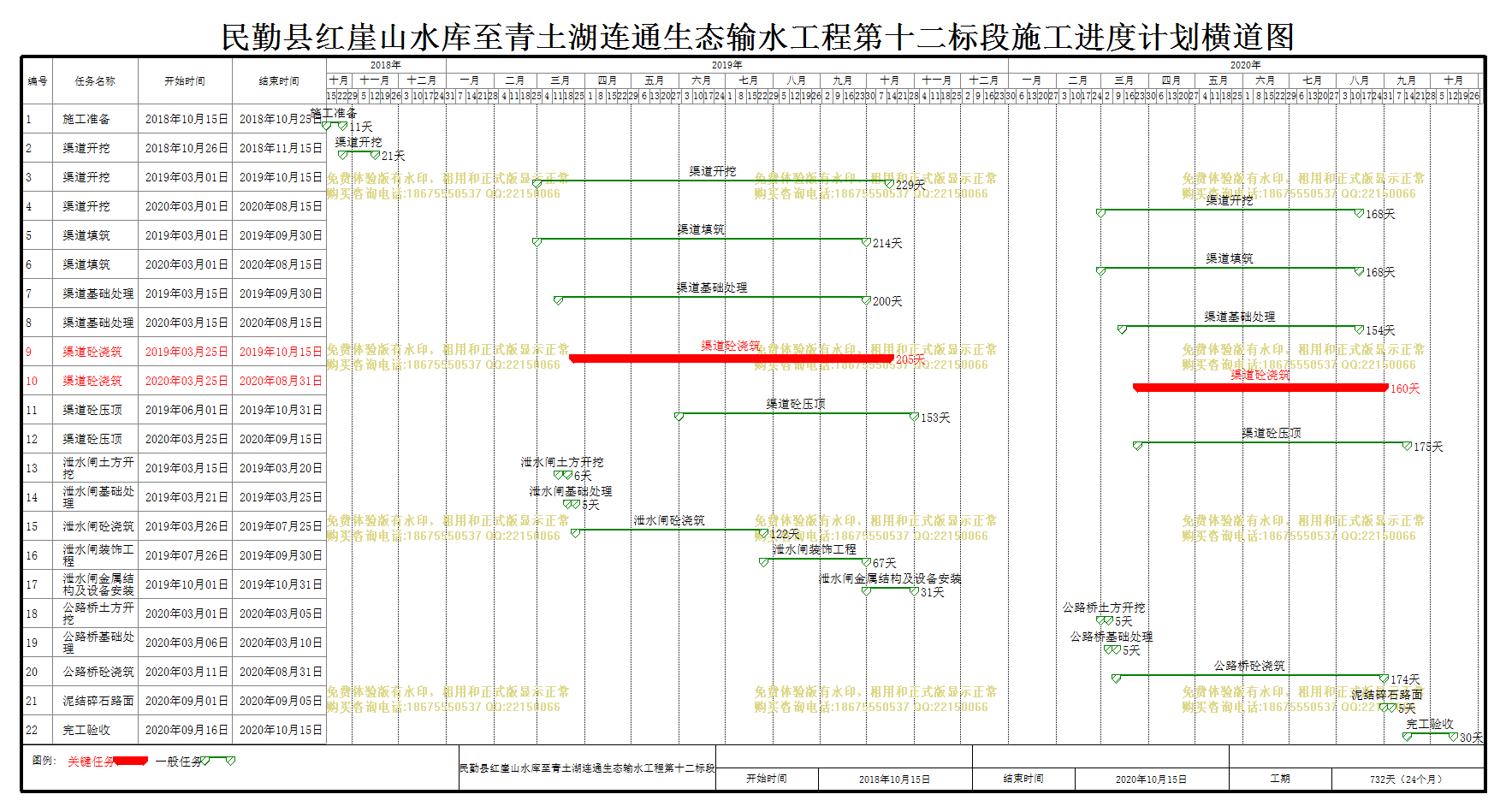

| 民勤县红崖山水库至青土湖连通生态输水工程第十二标段 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
开始时间 |
结束时间 |
| 1 | 施工准备 |
2018年10月15日 | 2018年10月25日 |
| 2 | 渠道开挖 |
2018年10月26日 | 2018年11月15日 |
| 3 | 渠道开挖 |
2019年03月01日 | 2019年10月15日 |
| 4 | 渠道开挖 |
2020年03月01日 | 2020年08月15日 |
| 5 | 渠道填筑 |
2019年03月01日 | 2019年09月30日 |
| 6 | 渠道填筑 |
2020年03月01日 | 2020年08月15日 |
| 7 | 渠道基础处理 |
2019年03月15日 | 2019年09月30日 |
| 8 | 渠道基础处理 |
2020年03月15日 | 2020年08月15日 |
| 9 | 渠道砼浇筑 |
2019年03月25日 | 2019年10月15日 |
| 10 | 渠道砼浇筑 |
2020年03月25日 | 2020年08月31日 |
| 11 | 渠道砼压顶 |
2019年06月01日 | 2019年10月31日 |
| 12 | 渠道砼压顶 |
2020年03月25日 | 2020年09月15日 |
| 13 | 泄水闸土方开挖 |
2019年03月15日 | 2019年03月20日 |
| 14 | 泄水闸基础处理 |
2019年03月21日 | 2019年03月25日 |
| 15 | 泄水闸砼浇筑 |
2019年03月26日 | 2019年07月25日 |
| 16 | 泄水闸装饰工程 |
2019年07月26日 | 2019年09月30日 |
| 17 | 泄水闸金属结构及设备安装 |
2019年10月01日 | 2019年10月31日 |
| 18 | 公路桥土方开挖 |
2020年03月01日 | 2020年03月05日 |
| 19 | 公路桥基础处理 |
2020年03月06日 | 2020年03月10日 |
| 20 | 公路桥砼浇筑 |
2020年03月11日 | 2020年08月31日 |
| 21 | 泥结碎石路面 |
2020年09月01日 | 2020年09月05日 |
| 22 | 完工验收 |
2020年09月16日 | 2020年10月15日 |
