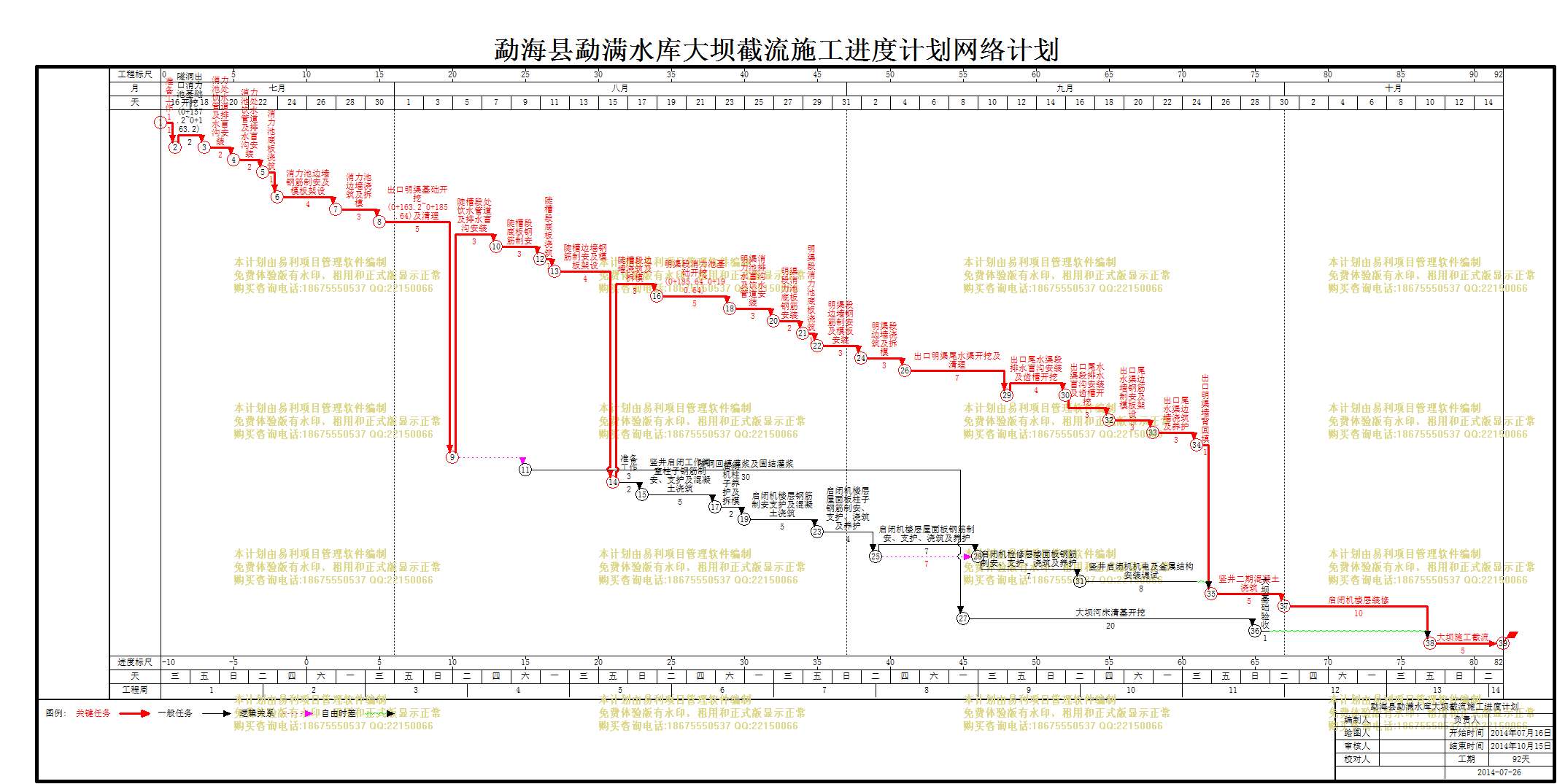

勐海县勐满水库大坝截流施工进度计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 准备工作1 |
1天 | 2014年07月16日 | 2014年07月16日 |
2 | 隧洞出口消力池基础开挖(0+157.2~0+163.2) |
2天 | 2014年07月17日 | 2014年07月18日 |
3 | 消力池处饮水管道及排水盲沟安装 |
2天 | 2014年07月19日 | 2014年07月20日 |
4 | 消力池处饮水管道及排水盲沟安装 |
2天 | 2014年07月21日 | 2014年07月22日 |
5 | 消力池底板浇筑 |
1天 | 2014年07月23日 | 2014年07月23日 |
6 | 消力池边墙钢筋制安及模板架设 |
4天 | 2014年07月24日 | 2014年07月27日 |
7 | 消力池边墙浇筑及拆模 |
3天 | 2014年07月28日 | 2014年07月30日 |
8 | 出口明渠基础开挖(0+163.2~0+185.64)及清理 |
5天 | 2014年07月31日 | 2014年08月04日 |
9 | 陡槽段处饮水管道及排水盲沟安装 |
3天 | 2014年08月05日 | 2014年08月07日 |
10 | 陡槽段底板钢筋制安 |
3天 | 2014年08月08日 | 2014年08月10日 |
11 | 陡槽段底板浇筑 |
1天 | 2014年08月11日 | 2014年08月11日 |
12 | 陡槽边墙钢筋制安及模板架设 |
4天 | 2014年08月12日 | 2014年08月15日 |
13 | 陡槽段边墙浇筑及拆模 |
3天 | 2014年08月16日 | 2014年08月18日 |
14 | 明渠段消力池基础开挖(0+185.64~0+190.64) |
5天 | 2014年08月19日 | 2014年08月23日 |
15 | 明渠消力池排水盲沟及饮水管道安装 |
3天 | 2014年08月24日 | 2014年08月26日 |
16 | 明渠段消力池底板钢筋安装 |
2天 | 2014年08月27日 | 2014年08月28日 |
17 | 明渠段消力池底板浇筑 |
1天 | 2014年08月29日 | 2014年08月29日 |
18 | 明渠段边墙钢筋制安及模板安装 |
3天 | 2014年08月30日 | 2014年09月01日 |
19 | 明渠段边墙浇筑及拆模 |
3天 | 2014年09月02日 | 2014年09月04日 |
20 | 出口明渠尾水渠开挖及清理 |
7天 | 2014年09月05日 | 2014年09月11日 |
21 | 出口尾水渠段排水盲沟安装及齿槽开挖 |
4天 | 2014年09月12日 | 2014年09月15日 |
22 | 出口尾水渠段排水盲沟安装及齿槽开挖 |
3天 | 2014年09月16日 | 2014年09月18日 |
23 | 出口尾水渠边墙钢筋制安及模板架设 |
3天 | 2014年09月19日 | 2014年09月21日 |
24 | 出口尾水渠边墙浇筑及养护 |
3天 | 2014年09月22日 | 2014年09月24日 |
25 | 出口明渠墙背回填 |
1天 | 2014年09月25日 | 2014年09月25日 |
26 | 准备工作2 |
5天 | 2014年08月05日 | 2014年08月09日 |
27 | 隧洞回填灌浆及固结灌浆 |
30天 | 2014年08月10日 | 2014年09月08日 |
28 | 准备工作3 |
2天 | 2014年08月16日 | 2014年08月17日 |
29 | 竖井启闭工作闸室柱子钢筋制安、支护及混凝土浇筑 |
5天 | 2014年08月18日 | 2014年08月22日 |
30 | 启闭机柱子养护及拆模 |
2天 | 2014年08月23日 | 2014年08月24日 |
31 | 启闭机楼层钢筋制安支护及混凝土浇筑 |
5天 | 2014年08月25日 | 2014年08月29日 |
32 | 启闭机楼层屋面板柱子钢筋制安、支护、浇筑及养护 |
4天 | 2014年08月30日 | 2014年09月02日 |
33 | 启闭机楼层屋面板钢筋制安、支护、浇筑及养护 |
7天 | 2014年09月03日 | 2014年09月09日 |
34 | 启闭机检修层楼面板钢筋制安、支护、浇筑及养护 |
7天 | 2014年09月10日 | 2014年09月16日 |
35 | 竖井启闭机机电及金属结构安装调试 |
8天 | 2014年09月17日 | 2014年09月24日 |
36 | 竖井二期混凝土浇筑 |
5天 | 2014年09月26日 | 2014年09月30日 |
37 | 启闭机楼层装修 |
10天 | 2014年10月01日 | 2014年10月10日 |
38 | 大坝河床清基开挖 |
20天 | 2014年09月09日 | 2014年09月28日 |
39 | 大坝基础验收 |
1天 | 2014年09月29日 | 2014年09月29日 |
40 | 大坝施工截流 |
5天 | 2014年10月11日 | 2014年10月15日 |
