 项目

项目

文件编号 12396 工期 197天 开始时间 2017-09-01 结束时间 2018-03-16
任务数 160K 整理日期 2019/5/17 下载次数 3862
下载地址 计划文件点击下载(登录后才可以下载)

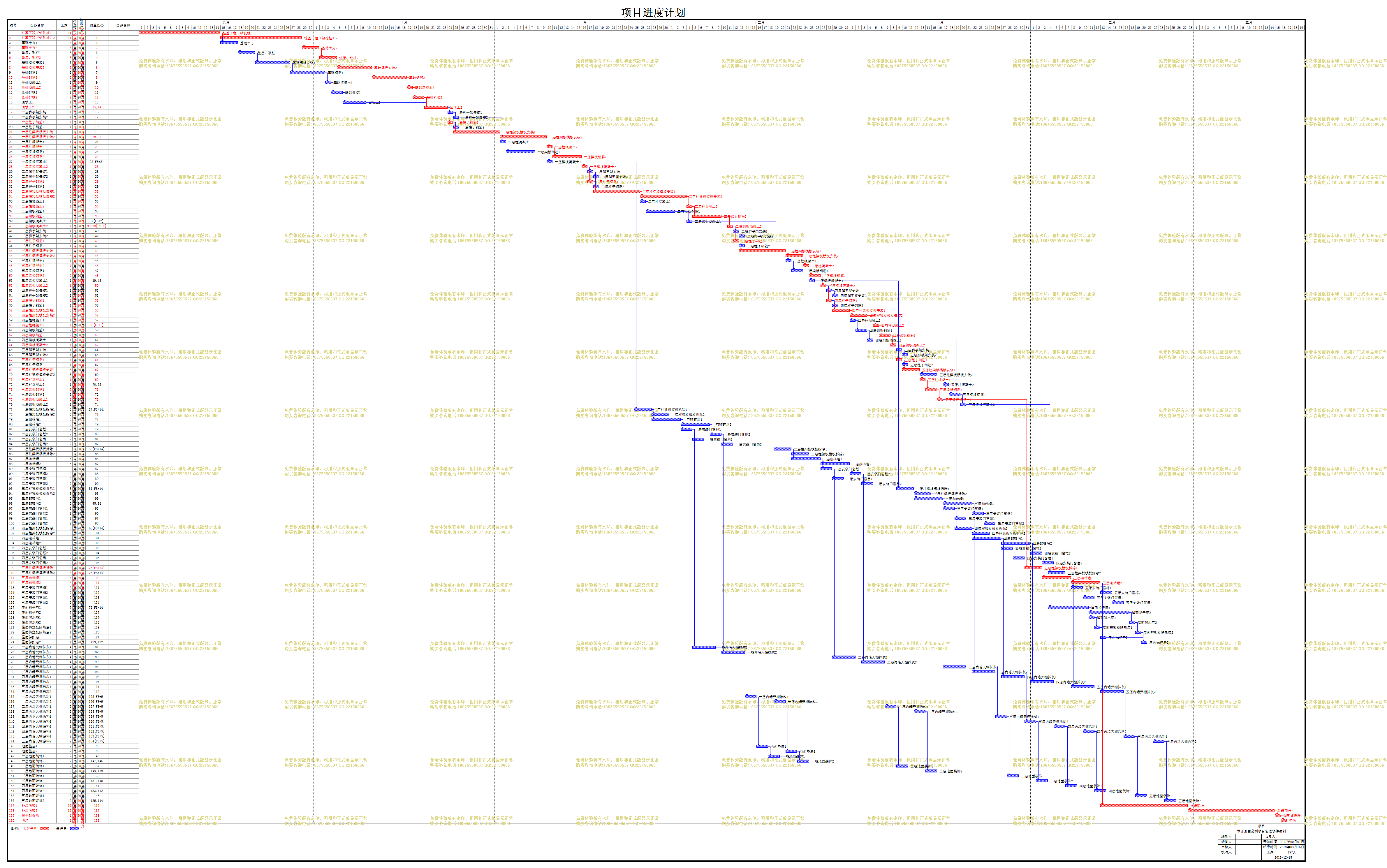

计划内容
项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
桩基工程(钻孔桩)1
14天 2017年09月01日 2017年09月14日
2
桩基工程(钻孔桩)2
14天 2017年09月15日 2017年09月28日 1
3
基础土方1
3天 2017年09月15日 2017年09月17日 1
4
基础土方2
3天 2017年09月29日 2017年10月01日 2
5
垫层、砍桩1
3天 2017年09月18日 2017年09月20日 3
6
垫层、砍桩2
3天 2017年10月02日 2017年10月04日 4
7
基础模板安装1
6天 2017年09月21日 2017年09月26日 5
8
基础模板安装2
6天 2017年10月05日 2017年10月10日 6
9
基础钢筋1
6天 2017年09月27日 2017年10月02日 7
10
基础钢筋2
6天 2017年10月11日 2017年10月16日 8
11
基础混凝土1
1天 2017年10月03日 2017年10月03日 9
12
基础混凝土2
1天 2017年10月17日 2017年10月17日 10
13
基础拆模1
2天 2017年10月04日 2017年10月05日 11
14
基础拆模2
2天 2017年10月18日 2017年10月19日 12
15
回填土1
4天 2017年10月06日 2017年10月09日 13
16
回填土2
4天 2017年10月20日 2017年10月23日 15,14
17
一层脚手架安装1
1天 2017年10月24日 2017年10月24日 16
18
一层脚手架安装2
1天 2017年10月25日 2017年10月25日 17
19
一层柱子钢筋1
1天 2017年10月24日 2017年10月24日 16
20
一层柱子钢筋2
1天 2017年10月25日 2017年10月25日 19
21
一层柱梁板模板安装1
8天 2017年10月25日 2017年11月01日 19
22
一层柱梁板模板安装2
8天 2017年11月02日 2017年11月09日 18,21
23
一层柱混凝土1
1天 2017年11月02日 2017年11月02日 21
24
一层柱混凝土2
1天 2017年11月10日 2017年11月10日 22
25
一层梁板钢筋1
5天 2017年11月03日 2017年11月07日 23
26
一层梁板钢筋2
5天 2017年11月11日 2017年11月15日 24
27
一层梁板混凝土1
1天 2017年11月10日 2017年11月10日 25[FS+2]
28
一层梁板混凝土2
1天 2017年11月16日 2017年11月16日 26
29
二层脚手架安装1
1天 2017年11月17日 2017年11月17日 28
30
二层脚手架安装2
1天 2017年11月18日 2017年11月18日 29
31
二层柱子钢筋1
1天 2017年11月17日 2017年11月17日 28
32
二层柱子钢筋2
1天 2017年11月18日 2017年11月18日 29
33
二层柱梁板模板安装1
8天 2017年11月18日 2017年11月25日 31
34
二层柱梁板模板安装2
8天 2017年11月26日 2017年12月03日 33
35
二层柱混凝土1
1天 2017年11月26日 2017年11月26日 33
36
二层柱混凝土2
1天 2017年12月04日 2017年12月04日 34
37
二层梁板钢筋1
5天 2017年11月27日 2017年12月01日 35
38
二层梁板钢筋2
5天 2017年12月05日 2017年12月09日 36
39
二层梁板混凝土1
1天 2017年12月04日 2017年12月04日 37[FS+2]
40
二层梁板混凝土2
1天 2017年12月11日 2017年12月11日 39,38[FS+1]
41
三层脚手架安装1
1天 2017年12月12日 2017年12月12日 40
42
三层脚手架安装2
1天 2017年12月13日 2017年12月13日 41
43
三层柱子钢筋1
1天 2017年12月12日 2017年12月12日 40
44
三层柱子钢筋2
1天 2017年12月13日 2017年12月13日 43
45
三层柱梁板模板安装1
8天 2017年12月13日 2017年12月20日 43
46
三层柱梁板模板安装2
3天 2017年12月21日 2017年12月23日 45
47
三层柱混凝土1
1天 2017年12月21日 2017年12月21日 45
48
三层柱混凝土2
1天 2017年12月24日 2017年12月24日 46
49
三层梁板钢筋1
2天 2017年12月22日 2017年12月23日 47
50
三层梁板钢筋2
2天 2017年12月25日 2017年12月26日 48
51
三层梁板混凝土1
1天 2017年12月25日 2017年12月25日 49,48
52
三层梁板混凝土2
1天 2017年12月27日 2017年12月27日 50
53
四层脚手架安装1
1天 2017年12月28日 2017年12月28日 52
54
四层脚手架安装2
1天 2017年12月29日 2017年12月29日 53
55
四层柱子钢筋1
1天 2017年12月28日 2017年12月28日 52
56
四层柱子钢筋2
1天 2017年12月29日 2017年12月29日 55
57
四层柱梁板模板安装1
3天 2017年12月29日 2017年12月31日 55
58
四层柱梁板模板安装2
3天 2018年01月01日 2018年01月03日 57
59
四层柱混凝土1
1天 2018年01月01日 2018年01月01日 57
60
四层柱混凝土2
1天 2018年01月05日 2018年01月05日 58[FS+1]
61
四层梁板钢筋1
2天 2018年01月02日 2018年01月03日 59
62
四层梁板钢筋2
2天 2018年01月06日 2018年01月07日 60
63
四层梁板混凝土1
1天 2018年01月04日 2018年01月04日 61
64
四层梁板混凝土2
1天 2018年01月08日 2018年01月08日 62
65
五层脚手架安装1
1天 2018年01月09日 2018年01月09日 64
66
五层脚手架安装2
1天 2018年01月10日 2018年01月10日 65
67
五层柱子钢筋1
1天 2018年01月09日 2018年01月09日 64
68
五层柱子钢筋2
1天 2018年01月10日 2018年01月10日 67
69
五层柱梁板模板安装1
3天 2018年01月10日 2018年01月12日 67
70
五层柱梁板模板安装2
3天 2018年01月13日 2018年01月15日 69
71
五层柱混凝土1
1天 2018年01月13日 2018年01月13日 69
72
五层柱混凝土2
1天 2018年01月17日 2018年01月17日 70,75
73
五层梁板钢筋1
2天 2018年01月14日 2018年01月15日 71
74
五层梁板钢筋2
2天 2018年01月18日 2018年01月19日 72
75
五层梁板混凝土1
1天 2018年01月16日 2018年01月16日 73
76
五层梁板混凝土2
1天 2018年01月20日 2018年01月20日 74
77
一层柱梁板模板拆除1
3天 2017年11月25日 2017年11月27日 27[FS+14]
78
一层柱梁板模板拆除2
3天 2017年11月28日 2017年11月30日 77
79
一层砌砖墙1
5天 2017年11月28日 2017年12月02日 77
80
一层砌砖墙2
5天 2017年12月03日 2017年12月07日 79
81
一层安装门窗框1
2天 2017年12月03日 2017年12月04日 79
82
一层安装门窗框2
2天 2017年12月08日 2017年12月09日 80
83
一层安装门窗扇1
2天 2017年12月05日 2017年12月06日 81
84
一层安装门窗扇2
2天 2017年12月10日 2017年12月11日 82
85
二层柱梁板模板拆除1
3天 2017年12月19日 2017年12月21日 39[FS+14]
86
二层柱梁板模板拆除2
3天 2017年12月22日 2017年12月24日 85
87
二层砌砖墙1
5天 2017年12月22日 2017年12月26日 85
88
二层砌砖墙2
5天 2017年12月27日 2017年12月31日 87
89
二层安装门窗框1
2天 2017年12月27日 2017年12月28日 87
90
二层安装门窗框2
2天 2018年01月01日 2018年01月02日 88
91
二层安装门窗扇1
2天 2017年12月29日 2017年12月30日 89
92
二层安装门窗扇2
2天 2018年01月03日 2018年01月04日 90
93
三层柱梁板模板拆除1
3天 2018年01月09日 2018年01月11日 51[FS+14]
94
三层柱梁板模板拆除2
3天 2018年01月12日 2018年01月14日 93
95
三层砌砖墙1
5天 2018年01月12日 2018年01月16日 93
96
三层砌砖墙2
5天 2018年01月17日 2018年01月21日 95,94
97
三层安装门窗框1
2天 2018年01月17日 2018年01月18日 95
98
三层安装门窗框2
2天 2018年01月22日 2018年01月23日 96
99
三层安装门窗扇1
2天 2018年01月19日 2018年01月20日 97
100
三层安装门窗扇2
2天 2018年01月24日 2018年01月25日 98
101
四层柱梁板模板拆除1
3天 2018年01月19日 2018年01月21日 63[FS+14]
102
四层柱梁板模板拆除2
3天 2018年01月22日 2018年01月24日 101
103
四层砌砖墙1
5天 2018年01月22日 2018年01月26日 101
104
四层砌砖墙2
5天 2018年01月27日 2018年01月31日 103
105
四层安装门窗框1
2天 2018年01月27日 2018年01月28日 103
106
四层安装门窗框2
2天 2018年02月01日 2018年02月02日 104
107
四层安装门窗扇1
2天 2018年01月29日 2018年01月30日 105
108
四层安装门窗扇2
2天 2018年02月03日 2018年02月04日 106
109
五层柱梁板模板拆除1
3天 2018年01月31日 2018年02月02日 75[FS+14]
110
五层柱梁板模板拆除2
3天 2018年02月04日 2018年02月06日 76[FS+14]
111
五层砌砖墙1
5天 2018年02月03日 2018年02月07日 109
112
五层砌砖墙2
5天 2018年02月08日 2018年02月12日 111
113
五层安装门窗框1
2天 2018年02月08日 2018年02月09日 111
114
五层安装门窗框2
2天 2018年02月13日 2018年02月14日 112
115
五层安装门窗扇1
2天 2018年02月10日 2018年02月11日 113
116
五层安装门窗扇2
2天 2018年02月15日 2018年02月16日 114
117
屋面找平层1
7天 2018年02月04日 2018年02月10日 76[FS+14]
118
屋面找平层2
7天 2018年02月11日 2018年02月17日 117
119
屋面防水层1
1天 2018年02月11日 2018年02月11日 117
120
屋面防水层2
1天 2018年02月18日 2018年02月18日 118
121
屋面挤塑板隔热层1
1天 2018年02月12日 2018年02月12日 119
122
屋面挤塑板隔热层2
1天 2018年02月19日 2018年02月19日 120
123
屋面保护层1
1天 2018年02月13日 2018年02月13日 121
124
屋面保护层2
1天 2018年02月20日 2018年02月20日 123,122
125
一层内墙天棚抹灰1
4天 2017年12月05日 2017年12月08日 81
126
一层内墙天棚抹灰2
4天 2017年12月10日 2017年12月13日 82
127
二层内墙天棚抹灰1
4天 2017年12月29日 2018年01月01日 89
128
二层内墙天棚抹灰2
4天 2018年01月03日 2018年01月06日 90
129
三层内墙天棚抹灰1
4天 2018年01月17日 2018年01月20日 95
130
三层内墙天棚抹灰2
4天 2018年01月22日 2018年01月25日 96
131
四层内墙天棚抹灰1
4天 2018年01月27日 2018年01月30日 103
132
四层内墙天棚抹灰2
4天 2018年02月01日 2018年02月04日 104
133
五层内墙天棚抹灰1
4天 2018年02月08日 2018年02月11日 111
134
五层内墙天棚抹灰2
4天 2018年02月13日 2018年02月16日 112
135
一层内墙天棚涂料1
2天 2017年12月14日 2017年12月15日 125[FS+5]
136
一层内墙天棚涂料2
2天 2017年12月19日 2017年12月20日 126[FS+5]
137
二层内墙天棚涂料1
2天 2018年01月07日 2018年01月08日 127[FS+5]
138
二层内墙天棚涂料2
2天 2018年01月12日 2018年01月13日 128[FS+5]
139
三层内墙天棚涂料1
2天 2018年01月26日 2018年01月27日 129[FS+5]
140
三层内墙天棚涂料2
2天 2018年01月31日 2018年02月01日 130[FS+5]
141
四层内墙天棚涂料1
2天 2018年02月05日 2018年02月06日 131[FS+5]
142
四层内墙天棚涂料2
2天 2018年02月10日 2018年02月11日 132[FS+5]
143
五层内墙天棚涂料1
2天 2018年02月17日 2018年02月18日 133[FS+5]
144
五层内墙天棚涂料2
2天 2018年02月22日 2018年02月23日 134[FS+5]
145
地面垫层1
2天 2017年12月16日 2017年12月17日 135
146
地面垫层2
2天 2017年12月21日 2017年12月22日 136
147
一层地面装饰1
2天 2017年12月18日 2017年12月19日 145
148
一层地面装饰2
2天 2017年12月23日 2017年12月24日 147,146
149
二层地面装饰1
2天 2018年01月09日 2018年01月10日 137
150
二层地面装饰2
2天 2018年01月14日 2018年01月15日 149,138
151
三层地面装饰1
2天 2018年01月28日 2018年01月29日 139
152
三层地面装饰2
2天 2018年02月02日 2018年02月03日 151,140
153
四层地面装饰1
2天 2018年02月07日 2018年02月08日 141
154
四层地面装饰2
2天 2018年02月12日 2018年02月13日 153,142
155
五层地面装饰1
2天 2018年02月19日 2018年02月20日 143
156
五层地面装饰2
2天 2018年02月24日 2018年02月25日 155,144
157
外墙面砖1
15天 2018年02月13日 2018年02月27日 112
158
外墙面砖2
15天 2018年02月28日 2018年03月14日 157
159
脚手架拆除
1天 2018年03月15日 2018年03月15日 158
160
明沟
1天 2018年03月16日 2018年03月16日 159

局部效果预览,详细内容请下载附件查看
