文件编号 | 12365 | 工期 | 510天 | 开始时间 | 2014-05-30 | 结束时间 | 2015-10-21 |
任务数 | 59K | 整理日期 | 2019/5/17 | 下载次数 | 3862次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

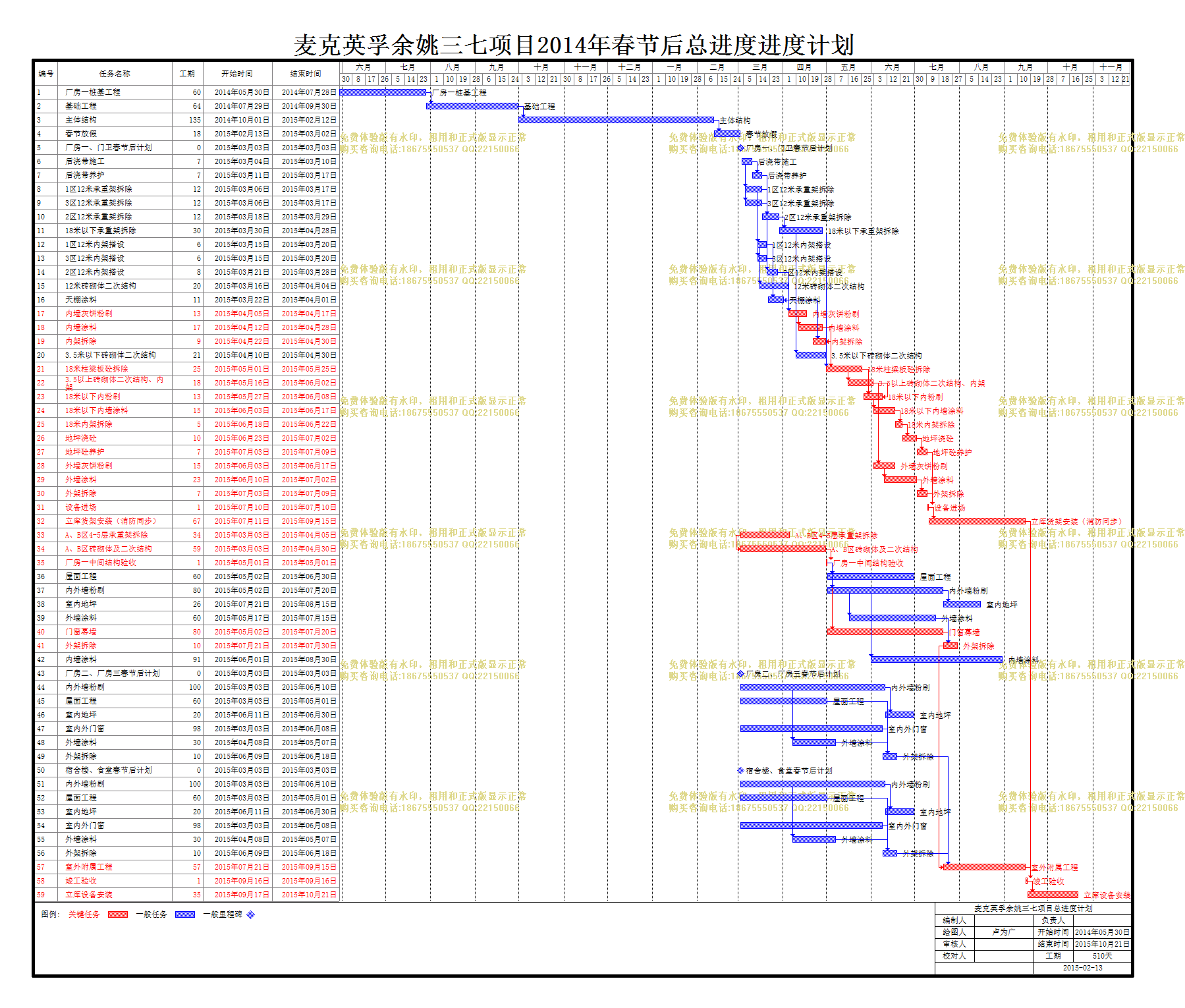

麦克英孚余姚三七项目2014年春节后总进度 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 厂房一桩基工程 |
60天 | 2014年05月30日 | 2014年07月28日 | ||
2 | 基础工程 |
64天 | 2014年07月29日 | 2014年09月30日 | 1 | |
3 | 主体结构 |
135天 | 2014年10月01日 | 2015年02月12日 | 2 | |
4 | 春节放假 |
18天 | 2015年02月13日 | 2015年03月02日 | 3 | |
5 | 厂房一、门卫春节后计划 |
0天 | 2015年03月03日 | 2015年03月03日 | ||
6 | 后浇带施工 |
7天 | 2015年03月04日 | 2015年03月10日 | ||
7 | 后浇带养护 |
7天 | 2015年03月11日 | 2015年03月17日 | 6 | |
8 | 1区12米承重架拆除 |
12天 | 2015年03月06日 | 2015年03月17日 | 6[SS+2] | |
9 | 3区12米承重架拆除 |
12天 | 2015年03月06日 | 2015年03月17日 | 6[SS+2] | |
10 | 2区12米承重架拆除 |
12天 | 2015年03月18日 | 2015年03月29日 | 9,8,7 | |
11 | 18米以下承重架拆除 |
30天 | 2015年03月30日 | 2015年04月28日 | 10 | |
12 | 1区12米内架搭设 |
6天 | 2015年03月15日 | 2015年03月20日 | 8[SS+8] | |
13 | 3区12米内架搭设 |
6天 | 2015年03月15日 | 2015年03月20日 | 9[SS+8] | |
14 | 2区12米内架搭设 |
8天 | 2015年03月21日 | 2015年03月28日 | 10[SS+3] | |
15 | 12米砖砌体二次结构 |
20天 | 2015年03月16日 | 2015年04月04日 | 12[SS],13[SS] | |
16 | 天棚涂料 |
11天 | 2015年03月22日 | 2015年04月01日 | 12,14[FF+2],13 | |
17 | 内墙灰饼粉刷 |
13天 | 2015年04月05日 | 2015年04月17日 | 15[SS+7] | |
18 | 内墙涂料 |
17天 | 2015年04月12日 | 2015年04月28日 | 17[SS+7] | |
19 | 内架拆除 |
9天 | 2015年04月22日 | 2015年04月30日 | 18[FF+2],16 | |
20 | 3.5米以下砖砌体二次结构 |
21天 | 2015年04月10日 | 2015年04月30日 | 11[SS+10] | |
21 | 18米柱梁板砼拆除 |
25天 | 2015年05月01日 | 2015年05月25日 | 11[SS+20],19 | |
22 | 3.5以上砖砌体二次结构、内架 |
18天 | 2015年05月16日 | 2015年06月02日 | 21[SS+15] | |
23 | 18米以下内粉刷 |
13天 | 2015年05月27日 | 2015年06月08日 | 22[FF+6],21 | |
24 | 18米以下内墙涂料 |
15天 | 2015年06月03日 | 2015年06月17日 | 23[SS+7] | |
25 | 18米内架拆除 |
5天 | 2015年06月18日 | 2015年06月22日 | 24 | |
26 | 地坪浇砼 |
10天 | 2015年06月23日 | 2015年07月02日 | 25 | |
27 | 地坪砼养护 |
7天 | 2015年07月03日 | 2015年07月09日 | 26 | |
28 | 外墙灰饼粉刷 |
15天 | 2015年06月03日 | 2015年06月17日 | 22 | |
29 | 外墙涂料 |
23天 | 2015年06月10日 | 2015年07月02日 | 28[SS+7] | |
30 | 外架拆除 |
7天 | 2015年07月03日 | 2015年07月09日 | 29 | |
31 | 设备进场 |
1天 | 2015年07月10日 | 2015年07月10日 | 27,30 | |
32 | 立库货架安装(消防同步) |
67天 | 2015年07月11日 | 2015年09月15日 | 31 | |
33 | A、B区4-5层承重架拆除 |
34天 | 2015年03月03日 | 2015年04月05日 | ||
34 | A、B区砖砌体及二次结构 |
59天 | 2015年03月03日 | 2015年04月30日 | 33[SS] | |
35 | 厂房一中间结构验收 |
1天 | 2015年05月01日 | 2015年05月01日 | 34 | |
36 | 屋面工程 |
60天 | 2015年05月02日 | 2015年06月30日 | 35 | |
37 | 内外墙粉刷 |
80天 | 2015年05月02日 | 2015年07月20日 | 35 | |
38 | 室内地坪 |
26天 | 2015年07月21日 | 2015年08月15日 | 37 | |
39 | 外墙涂料 |
60天 | 2015年05月17日 | 2015年07月15日 | 37[SS+15] | |
40 | 门窗幕墙 |
80天 | 2015年05月02日 | 2015年07月20日 | 35 | |
41 | 外架拆除 |
10天 | 2015年07月21日 | 2015年07月30日 | 39,40 | |
42 | 内墙涂料 |
91天 | 2015年06月01日 | 2015年08月30日 | 37[SS+30] | |
43 | 厂房二、厂房三春节后计划 |
0天 | 2015年03月03日 | 2015年03月03日 | ||
44 | 内外墙粉刷 |
100天 | 2015年03月03日 | 2015年06月10日 | ||
45 | 屋面工程 |
60天 | 2015年03月03日 | 2015年05月01日 | ||
46 | 室内地坪 |
20天 | 2015年06月11日 | 2015年06月30日 | 44 | |
47 | 室内外门窗 |
98天 | 2015年03月03日 | 2015年06月08日 | ||
48 | 外墙涂料 |
30天 | 2015年04月08日 | 2015年05月07日 | 44[SS+36] | |
49 | 外架拆除 |
10天 | 2015年06月09日 | 2015年06月18日 | 47,45,48 | |
50 | 宿舍楼、食堂春节后计划 |
0天 | 2015年03月03日 | 2015年03月03日 | ||
51 | 内外墙粉刷 |
100天 | 2015年03月03日 | 2015年06月10日 | ||
52 | 屋面工程 |
60天 | 2015年03月03日 | 2015年05月01日 | ||
53 | 室内地坪 |
20天 | 2015年06月11日 | 2015年06月30日 | 51 | |
54 | 室内外门窗 |
98天 | 2015年03月03日 | 2015年06月08日 | ||
55 | 外墙涂料 |
30天 | 2015年04月08日 | 2015年05月07日 | 51[SS+36] | |
56 | 外架拆除 |
10天 | 2015年06月09日 | 2015年06月18日 | 54,52,55 | |
57 | 室外附属工程 |
57天 | 2015年07月21日 | 2015年09月15日 | 41[SS],56,49 | |
58 | 竣工验收 |
1天 | 2015年09月16日 | 2015年09月16日 | 57,32 | |
59 | 立库设备安装 |
35天 | 2015年09月17日 | 2015年10月21日 | 58 |
