 马踏湖潜流湿地施工

马踏湖潜流湿地施工

文件编号 12348 工期 12天 开始时间 2000-07-30 结束时间 2000-08-10
任务数 37K 整理日期 2019/5/17 下载次数 3862
下载地址 计划文件点击下载(登录后才可以下载)

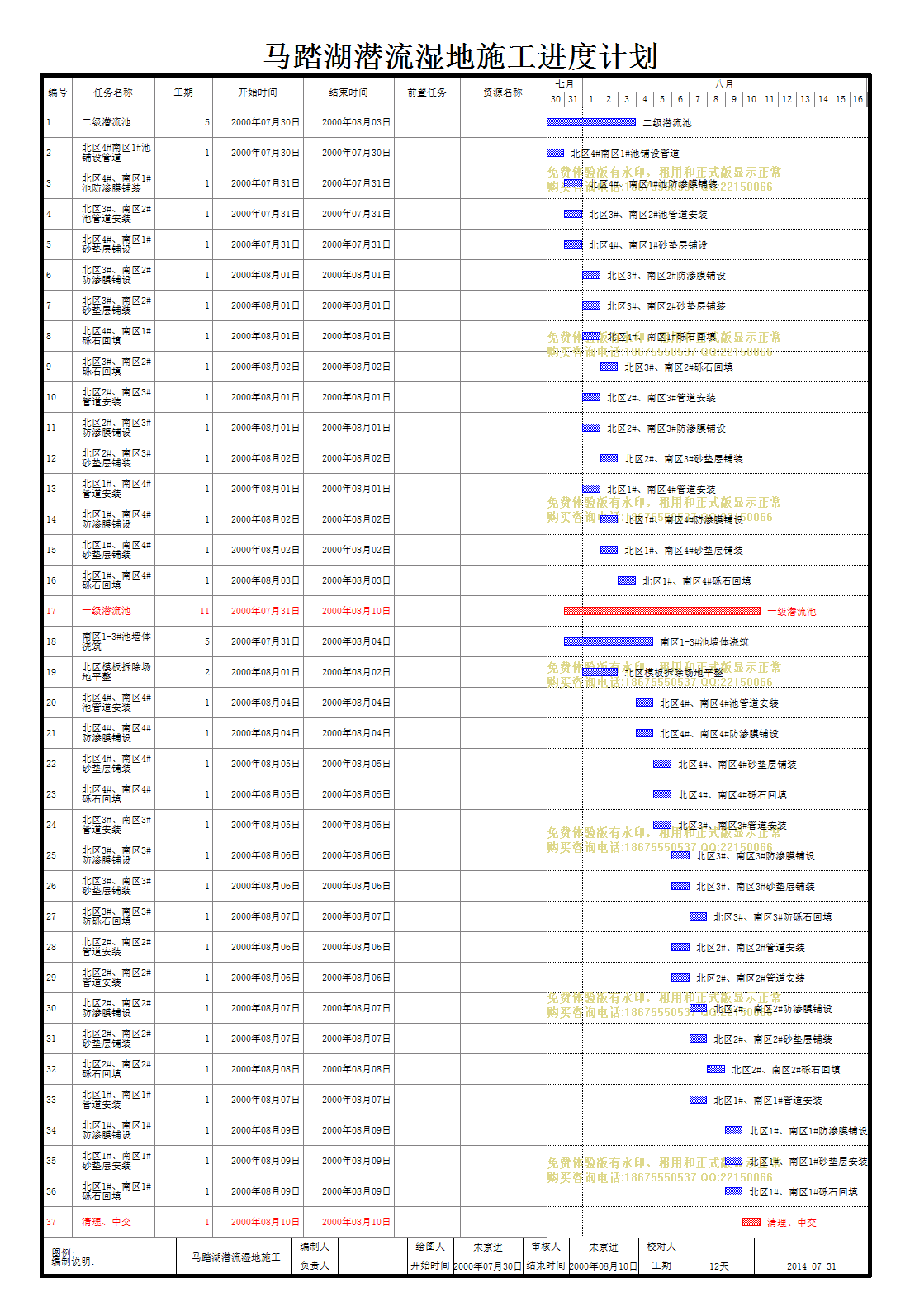

计划内容
马踏湖潜流湿地施工

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
二级潜流池
5天 2000年07月30日 2000年08月03日
2
北区4#南区1#池铺设管道
1天 2000年07月30日 2000年07月30日
3
北区4#、南区1#池防渗膜铺装
1天 2000年07月31日 2000年07月31日
4
北区3#、南区2#池管道安装
1天 2000年07月31日 2000年07月31日
5
北区4#、南区1#砂垫层铺设
1天 2000年07月31日 2000年07月31日
6
北区3#、南区2#防渗膜铺设
1天 2000年08月01日 2000年08月01日
7
北区3#、南区2#砂垫层铺装
1天 2000年08月01日 2000年08月01日
8
北区4#、南区1#砾石回填
1天 2000年08月01日 2000年08月01日
9
北区3#、南区2#砾石回填
1天 2000年08月02日 2000年08月02日
10
北区2#、南区3#管道安装
1天 2000年08月01日 2000年08月01日
11
北区2#、南区3#防渗膜铺设
1天 2000年08月01日 2000年08月01日
12
北区2#、南区3#砂垫层铺装
1天 2000年08月02日 2000年08月02日
13
北区1#、南区4#管道安装
1天 2000年08月01日 2000年08月01日
14
北区1#、南区4#防渗膜铺设
1天 2000年08月02日 2000年08月02日
15
北区1#、南区4#砂垫层铺装
1天 2000年08月02日 2000年08月02日
16
北区1#、南区4#砾石回填
1天 2000年08月03日 2000年08月03日
17
一级潜流池
11天 2000年07月31日 2000年08月10日
18
南区1-3#池墙体浇筑
5天 2000年07月31日 2000年08月04日
19
北区模板拆除场地平整
2天 2000年08月01日 2000年08月02日
20
北区4#、南区4#池管道安装
1天 2000年08月04日 2000年08月04日
21
北区4#、南区4#防渗膜铺设
1天 2000年08月04日 2000年08月04日
22
北区4#、南区4#砂垫层铺装
1天 2000年08月05日 2000年08月05日
23
北区4#、南区4#砾石回填
1天 2000年08月05日 2000年08月05日
24
北区3#、南区3#管道安装
1天 2000年08月05日 2000年08月05日
25
北区3#、南区3#防渗膜铺设
1天 2000年08月06日 2000年08月06日
26
北区3#、南区3#砂垫层铺装
1天 2000年08月06日 2000年08月06日
27
北区3#、南区3#防砾石回填
1天 2000年08月07日 2000年08月07日
28
北区2#、南区2#管道安装
1天 2000年08月06日 2000年08月06日
29
北区2#、南区2#管道安装
1天 2000年08月06日 2000年08月06日
30
北区2#、南区2#防渗膜铺设
1天 2000年08月07日 2000年08月07日
31
北区2#、南区2#砂垫层铺装
1天 2000年08月07日 2000年08月07日
32
北区2#、南区2#砾石回填
1天 2000年08月08日 2000年08月08日
33
北区1#、南区1#管道安装
1天 2000年08月07日 2000年08月07日
34
北区1#、南区1#防渗膜铺设
1天 2000年08月09日 2000年08月09日
35
北区1#、南区1#砂垫层安装
1天 2000年08月09日 2000年08月09日
36
北区1#、南区1#砾石回填
1天 2000年08月09日 2000年08月09日
37
清理、中交
1天 2000年08月10日 2000年08月10日
