洛亥——王家35kV输变电改造工程| 文件编号 | 12316 | 工期 | 168天 | 开始时间 | 2016-01-15 | 结束时间 | 2016-06-30 |
| 任务数 | 27K | 整理日期 | 2019/5/17 | 下载次数 | 3863次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

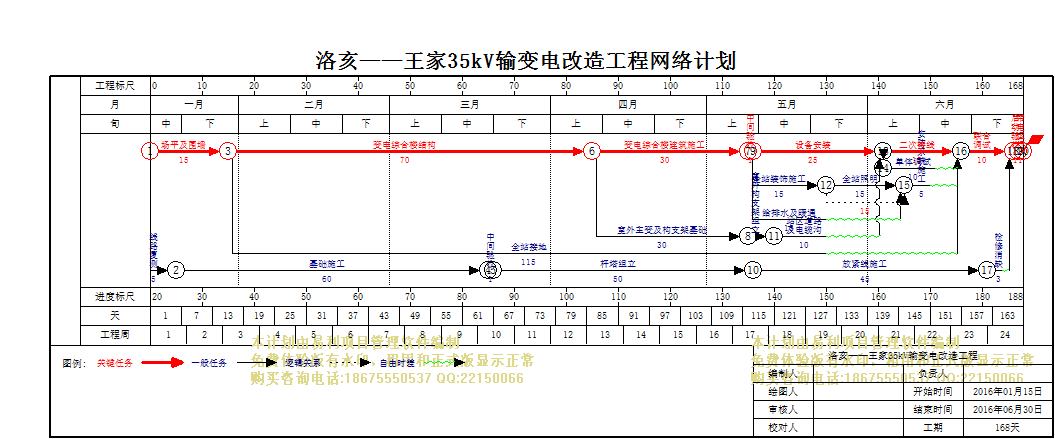

| 洛亥——王家35kV输变电改造工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 洛亥至王家35kV输变电改造工程 |
168天 | 2016年01月15日 | 2016年06月30日 |
| 2 | 王家35kV变电站 |
166天 | 2016年01月15日 | 2016年06月28日 |
| 3 | 场平及围墙 |
15天 | 2016年01月15日 | 2016年01月29日 |
| 4 | 变电综合楼结构 |
70天 | 2016年01月30日 | 2016年04月08日 |
| 5 | 变电综合楼建筑施工 |
30天 | 2016年04月09日 | 2016年05月08日 |
| 6 | 中间验收 |
1天 | 2016年05月09日 | 2016年05月09日 |
| 7 | 全站装饰施工 |
15天 | 2016年05月09日 | 2016年05月23日 |
| 8 | 室外主变及构支架基础 |
30天 | 2016年04月09日 | 2016年05月08日 |
| 9 | 室外构支架组立 |
5天 | 2016年05月09日 | 2016年05月13日 |
| 10 | 站区道路及电缆沟 |
10天 | 2016年05月14日 | 2016年05月23日 |
| 11 | 给排水及暖通 |
15天 | 2016年05月09日 | 2016年05月23日 |
| 12 | 全站照明 |
15天 | 2016年05月24日 | 2016年06月07日 |
| 13 | 安防系统施工 |
5天 | 2016年06月08日 | 2016年06月12日 |
| 14 | 设备安装 |
25天 | 2016年05月10日 | 2016年06月03日 |
| 15 | 全站接地 |
115天 | 2016年01月30日 | 2016年05月23日 |
| 16 | 二次接线 |
15天 | 2016年06月04日 | 2016年06月18日 |
| 17 | 单体调试 |
10天 | 2016年06月04日 | 2016年06月13日 |
| 18 | 联合调试 |
10天 | 2016年06月19日 | 2016年06月28日 |
| 19 | 洛亥——王家35kV线路工程 |
164天 | 2016年01月15日 | 2016年06月26日 |
| 20 | 线路复测 |
5天 | 2016年01月15日 | 2016年01月19日 |
| 21 | 基础施工 |
60天 | 2016年01月20日 | 2016年03月19日 |
| 22 | 中间验收 |
1天 | 2016年03月20日 | 2016年03月20日 |
| 23 | 杆塔组立 |
50天 | 2016年03月21日 | 2016年05月09日 |
| 24 | 放紧线施工 |
45天 | 2016年05月10日 | 2016年06月23日 |
| 25 | 检修消缺 |
3天 | 2016年06月24日 | 2016年06月26日 |
| 26 | 启动验收 |
1天 | 2016年06月29日 | 2016年06月29日 |
| 27 | 带电运行 |
1天 | 2016年06月30日 | 2016年06月30日 |
