文件编号 | 12299 | 工期 | 527天 | 开始时间 | 2016-12-01 | 结束时间 | 2018-05-11 |
任务数 | 38K | 整理日期 | 2019/5/17 | 下载次数 | 3861次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

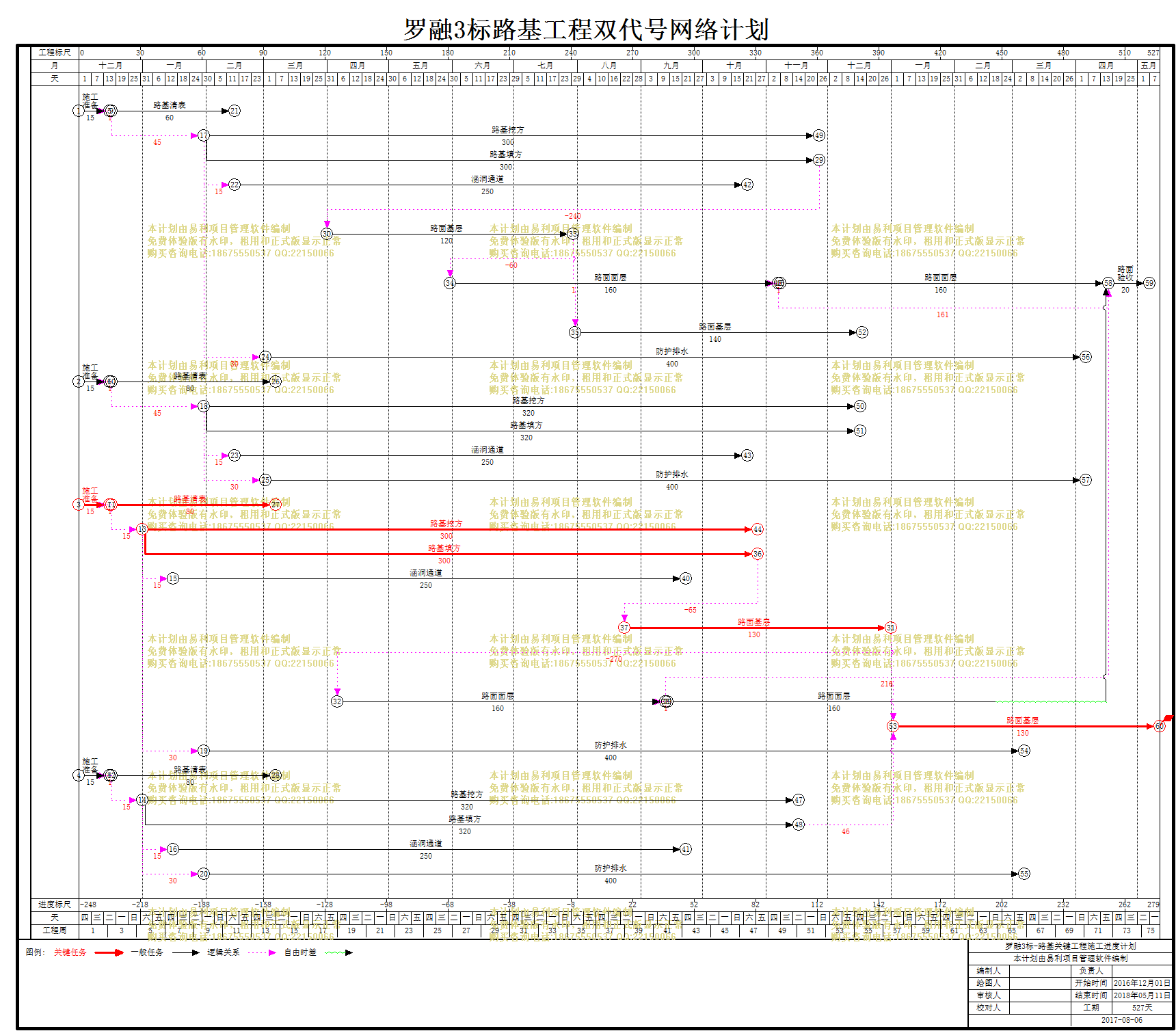

罗融3标-路基关键工程施工进度计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 路基关键工程施工进度计划 |
527天 | 2016年12月01日 | 2018年05月11日 | ||
2 | K0+000~K5+620路基一工区 |
491天 | 2016年12月01日 | 2018年04月05日 | ||
3 | 施工准备 |
15天 | 2016年12月01日 | 2016年12月15日 | ||
4 | 路基清表 |
60天 | 2016年12月17日 | 2017年02月14日 | 3[FS+1] | |
5 | 路基挖方 |
300天 | 2017年01月31日 | 2017年11月26日 | 4[SS+45] | |
6 | 路基填方 |
300天 | 2017年01月31日 | 2017年11月26日 | 5[SS] | |
7 | 防护排水 |
400天 | 2017年03月02日 | 2018年04月05日 | 5[SS+30] | |
8 | 涵洞通道 |
250天 | 2017年02月15日 | 2017年10月22日 | 6[SS+15] | |
9 | 路面基层 |
120天 | 2017年04月01日 | 2017年07月29日 | 6[FS-240] | |
10 | 路面面层 |
160天 | 2017年05月31日 | 2017年11月06日 | 9[FS-60] | |
11 | K5+620~K13+895路基二工区 |
502天 | 2016年12月01日 | 2018年04月16日 | ||
12 | 施工准备 |
15天 | 2016年12月01日 | 2016年12月15日 | ||
13 | 路基清表 |
80天 | 2016年12月17日 | 2017年03月06日 | 12[FS+1] | |
14 | 路基挖方 |
320天 | 2017年01月31日 | 2017年12月16日 | 13[SS+45] | |
15 | 路基填方 |
320天 | 2017年01月31日 | 2017年12月16日 | 14[SS] | |
16 | 防护排水 |
400天 | 2017年03月02日 | 2018年04月05日 | 14[SS+30] | |
17 | 涵洞通道 |
250天 | 2017年02月15日 | 2017年10月22日 | 15[SS+15] | |
18 | 路面基层 |
140天 | 2017年07月31日 | 2017年12月17日 | 9[FS+1] | |
19 | 路面面层 |
160天 | 2017年11月08日 | 2018年04月16日 | 10[FS+1] | |
20 | K13+895~K21+925路基三工区 |
461天 | 2016年12月01日 | 2018年03月06日 | ||
21 | 施工准备 |
15天 | 2016年12月01日 | 2016年12月15日 | ||
22 | 路基清表 |
80天 | 2016年12月17日 | 2017年03月06日 | 21[FS+1] | |
23 | 路基挖方 |
300天 | 2017年01月01日 | 2017年10月27日 | 22[SS+15] | |
24 | 路基填方 |
300天 | 2017年01月01日 | 2017年10月27日 | 23[SS] | |
25 | 防护排水 |
400天 | 2017年01月31日 | 2018年03月06日 | 23[SS+30] | |
26 | 涵洞通道 |
250天 | 2017年01月16日 | 2017年09月22日 | 24[SS+15] | |
27 | 路面基层 |
130天 | 2017年08月24日 | 2017年12月31日 | 24[FS-65] | |
28 | 路面面层 |
160天 | 2017年04月06日 | 2017年09月12日 | 27[FS-270] | |
29 | K21+925~K31+420路基四工区 |
527天 | 2016年12月01日 | 2018年05月11日 | ||
30 | 施工准备 |
15天 | 2016年12月01日 | 2016年12月15日 | ||
31 | 路基清表 |
80天 | 2016年12月17日 | 2017年03月06日 | 30[FS+1] | |
32 | 路基挖方 |
320天 | 2017年01月01日 | 2017年11月16日 | 31[SS+15] | |
33 | 路基填方 |
320天 | 2017年01月01日 | 2017年11月16日 | 32[SS] | |
34 | 防护排水 |
400天 | 2017年01月31日 | 2018年03月06日 | 32[SS+30] | |
35 | 涵洞通道 |
250天 | 2017年01月16日 | 2017年09月22日 | 33[SS+15] | |
36 | 路面基层 |
130天 | 2018年01月02日 | 2018年05月11日 | 33,27[FS+1] | |
37 | 路面面层 |
160天 | 2017年09月14日 | 2018年02月20日 | 28[FS+1] | |
38 | 路面验收 |
20天 | 2018年04月17日 | 2018年05月06日 | 37,28,19,10 |
