 碧桂园森林城市路桥外围项目(4月15日通车1+4方案版)

碧桂园森林城市路桥外围项目(4月15日通车1+4方案版)

文件编号 12238 工期 241天 开始时间 2014-08-18 结束时间 2015-04-15
任务数 43K 整理日期 2019/5/17 下载次数 3862
下载地址 计划文件点击下载(登录后才可以下载)

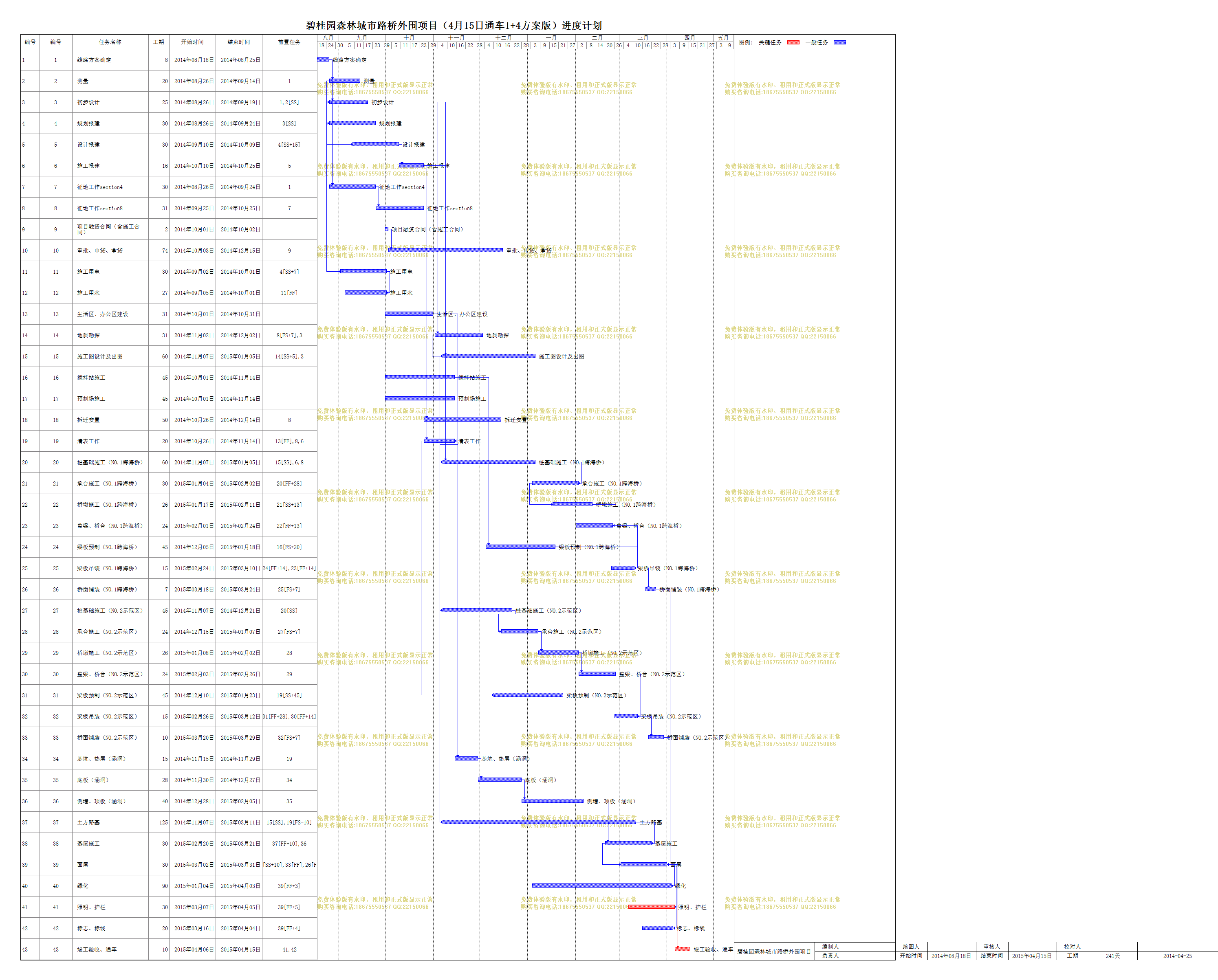

计划内容
碧桂园森林城市路桥外围项目(4月15日通车1+4方案版)

编号

编号

任务名称

工期

开始时间

结束时间

前置任务

1 1
线路方案确定
8天 2014年08月18日 2014年08月25日
2 2
测量
20天 2014年08月26日 2014年09月14日 1
3 3
初步设计
25天 2014年08月26日 2014年09月19日 1,2[SS]
4 4
规划报建
30天 2014年08月26日 2014年09月24日 3[SS]
5 5
设计报建
30天 2014年09月10日 2014年10月09日 4[SS+15]
6 6
施工报建
16天 2014年10月10日 2014年10月25日 5
7 7
征地工作section4
30天 2014年08月26日 2014年09月24日 1
8 8
征地工作section8
31天 2014年09月25日 2014年10月25日 7
9 9
项目融资合同(含施工合同)
2天 2014年10月01日 2014年10月02日
10 10
审批、申贷、拿贷
74天 2014年10月03日 2014年12月15日 9
11 11
施工用电
30天 2014年09月02日 2014年10月01日 4[SS+7]
12 12
施工用水
27天 2014年09月05日 2014年10月01日 11[FF]
13 13
生活区、办公区建设
31天 2014年10月01日 2014年10月31日
14 14
地质勘探
31天 2014年11月02日 2014年12月02日 8[FS+7],3
15 15
施工图设计及出图
60天 2014年11月07日 2015年01月05日 14[SS+5],3
16 16
搅拌站施工
45天 2014年10月01日 2014年11月14日
17 17
预制场施工
45天 2014年10月01日 2014年11月14日
18 18
拆迁安置
50天 2014年10月26日 2014年12月14日 8
19 19
清表工作
20天 2014年10月26日 2014年11月14日 13[FF],8,6
20 20
桩基础施工(NO.1跨海桥)
60天 2014年11月07日 2015年01月05日 15[SS],6,8
21 21
承台施工(NO.1跨海桥)
30天 2015年01月04日 2015年02月02日 20[FF+28]
22 22
桥墩施工(NO.1跨海桥)
26天 2015年01月17日 2015年02月11日 21[SS+13]
23 23
盖梁、桥台(NO.1跨海桥)
24天 2015年02月01日 2015年02月24日 22[FF+13]
24 24
梁板预制(NO.1跨海桥)
45天 2014年12月05日 2015年01月18日 16[FS+20]
25 25
梁板吊装(NO.1跨海桥)
15天 2015年02月24日 2015年03月10日 24[FF+14],23[FF+14]
26 26
桥面铺装(NO.1跨海桥)
7天 2015年03月18日 2015年03月24日 25[FS+7]
27 27
桩基础施工(NO.2示范区)
45天 2014年11月07日 2014年12月21日 20[SS]
28 28
承台施工(NO.2示范区)
24天 2014年12月15日 2015年01月07日 27[FS-7]
29 29
桥墩施工(NO.2示范区)
26天 2015年01月08日 2015年02月02日 28
30 30
盖梁、桥台(NO.2示范区)
24天 2015年02月03日 2015年02月26日 29
31 31
梁板预制(NO.2示范区)
45天 2014年12月10日 2015年01月23日 19[SS+45]
32 32
梁板吊装(NO.2示范区)
15天 2015年02月26日 2015年03月12日 31[FF+28],30[FF+14]
33 33
桥面铺装(NO.2示范区)
10天 2015年03月20日 2015年03月29日 32[FS+7]
34 34
基坑、垫层(涵洞)
15天 2014年11月15日 2014年11月29日 19
35 35
底板(涵洞)
28天 2014年11月30日 2014年12月27日 34
36 36
侧墙、顶板(涵洞)
40天 2014年12月28日 2015年02月05日 35
37 37
土方路基
125天 2014年11月07日 2015年03月11日 15[SS],19[FS-10]
38 38
基层施工
30天 2015年02月20日 2015年03月21日 37[FF+10],36
39 39
面层
30天 2015年03月02日 2015年03月31日 38[SS+10],33[FF],26[FF]
40 40
绿化
90天 2015年01月04日 2015年04月03日 39[FF+3]
41 41
照明、护栏
30天 2015年03月07日 2015年04月05日 39[FF+5]
42 42
标志、标线
20天 2015年03月16日 2015年04月04日 39[FF+4]
43 43
竣工验收、通车
10天 2015年04月06日 2015年04月15日 41,42
