文件编号 | 12185 | 工期 | 240天 | 开始时间 | 2015-07-31 | 结束时间 | 2016-03-26 |
任务数 | 20K | 整理日期 | 2019/5/17 | 下载次数 | 3865次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

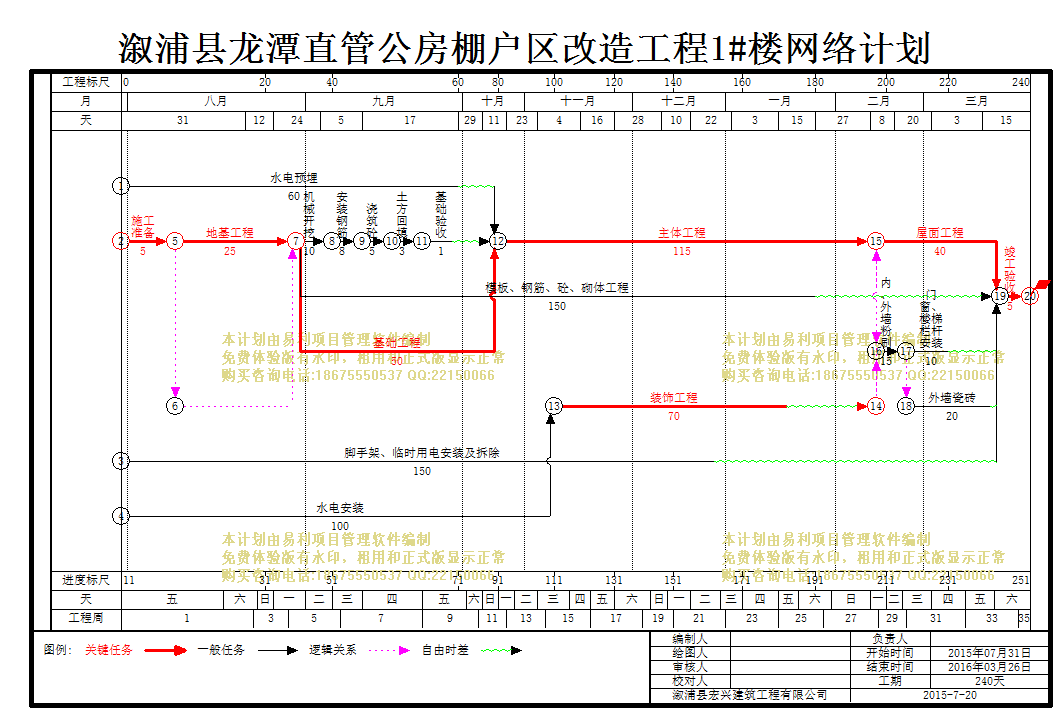

溆浦县龙潭直管公房棚户区改造工程1#楼 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
1 | 施工准备 |
5天 | 2015年07月31日 | 2015年08月04日 | |
2 | 地基工程 |
25天 | 2015年08月05日 | 2015年08月29日 | 1 |
3 | 基坑降水 |
18天 | 2015年08月05日 | 2015年08月22日 | 1 |
4 | 机械开挖 |
10天 | 2015年08月30日 | 2015年09月08日 | 2,3 |
5 | 安装钢筋 |
8天 | 2015年09月09日 | 2015年09月16日 | 4 |
6 | 浇筑砼 |
5天 | 2015年09月17日 | 2015年09月21日 | 5 |
7 | 土方回填 |
3天 | 2015年09月22日 | 2015年09月24日 | 6 |
8 | 基础验收 |
1天 | 2015年09月25日 | 2015年09月25日 | 7 |
9 | 基础工程 |
50天 | 2015年08月30日 | 2015年10月18日 | 2,3 |
10 | 模板、钢筋、砼、砌体工程 |
150天 | 2015年08月30日 | 2016年01月26日 | 2,3 |
11 | 主体工程 |
115天 | 2015年10月19日 | 2016年02月10日 | 9,14,8 |
12 | 屋面工程 |
40天 | 2016年02月11日 | 2016年03月21日 | 11,17 |
13 | 竣工验收 |
5天 | 2016年03月22日 | 2016年03月26日 | 15,10,12,19,20 |
14 | 水电预埋 |
60天 | 2015年07月31日 | 2015年09月28日 | |
15 | 脚手架、临时用电安装及拆除 |
150天 | 2015年07月31日 | 2015年12月27日 | |
16 | 水电安装 |
100天 | 2015年07月31日 | 2015年11月07日 | |
17 | 装饰工程 |
70天 | 2015年11月08日 | 2016年01月16日 | 16 |
18 | 内、外墙粉刷 |
15天 | 2016年02月11日 | 2016年02月25日 | 11,17 |
19 | 门窗、楼梯栏杆安装 |
10天 | 2016年02月26日 | 2016年03月06日 | 18 |
20 | 外墙瓷砖 |
20天 | 2016年02月26日 | 2016年03月16日 | 18 |
