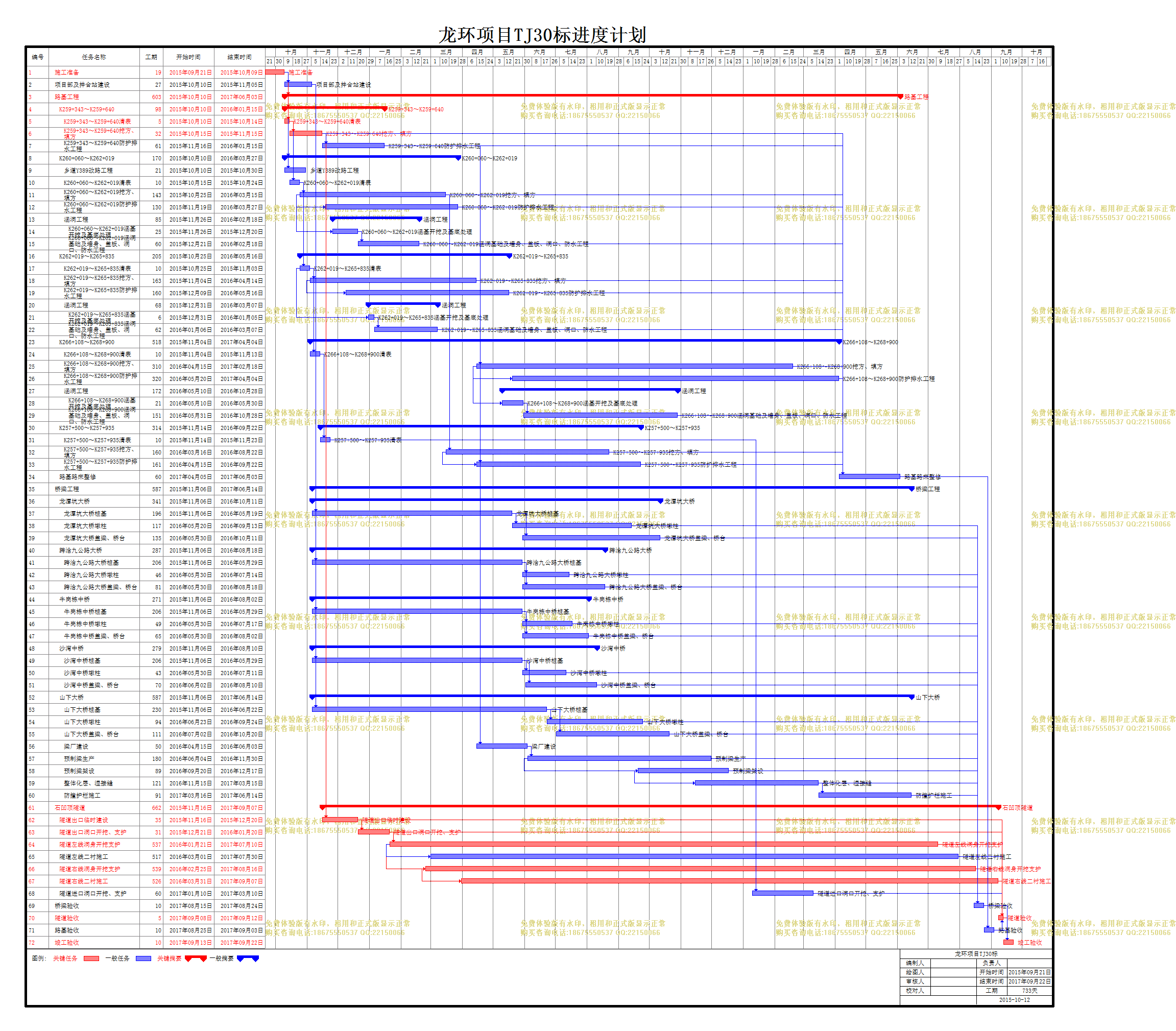

文件编号 | 12176 | 工期 | 733天 | 开始时间 | 2015-09-21 | 结束时间 | 2017-09-22 |
任务数 | 72K | 整理日期 | 2019/5/17 | 下载次数 | 3862次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |
龙环项目TJ30标 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
19天 | 2015年09月21日 | 2015年10月09日 | ||
2 | 项目部及拌合站建设 |
27天 | 2015年10月10日 | 2015年11月05日 | 1 | |
3 | 路基工程 |
603天 | 2015年10月10日 | 2017年06月03日 | 1 | |
4 | K259+343~K259+640 |
98天 | 2015年10月10日 | 2016年01月15日 | 1 | |
5 | K259+343~K259+640清表 |
5天 | 2015年10月10日 | 2015年10月14日 | 1 | |
6 | K259+343~K259+640挖方、填方 |
32天 | 2015年10月15日 | 2015年11月15日 | 5 | |
7 | K259+343~K259+640防护排水工程 |
61天 | 2015年11月16日 | 2016年01月15日 | 6 | |
8 | K260+060~K262+019 |
170天 | 2015年10月10日 | 2016年03月27日 | 1 | |
9 | 乡道Y389改路工程 |
21天 | 2015年10月10日 | 2015年10月30日 | 1 | |
10 | K260+060~K262+019清表 |
10天 | 2015年10月15日 | 2015年10月24日 | 5 | |
11 | K260+060~K262+019挖方、填方 |
143天 | 2015年10月25日 | 2016年03月15日 | 10 | |
12 | K260+060~K262+019防护排水工程 |
130天 | 2015年11月19日 | 2016年03月27日 | 11[SS+25] | |
13 | 涵洞工程 |
85天 | 2015年11月26日 | 2016年02月18日 | ||
14 | K260+060~K262+019涵基开挖及基底处理 |
25天 | 2015年11月26日 | 2015年12月20日 | 11[SS+7] | |
15 | K260+060~K262+019涵洞基础及墙身、盖板、洞口、防水工程 |
60天 | 2015年12月21日 | 2016年02月18日 | 14 | |
16 | K262+019~K265+835 |
205天 | 2015年10月25日 | 2016年05月16日 | ||
17 | K262+019~K265+835清表 |
10天 | 2015年10月25日 | 2015年11月03日 | 10 | |
18 | K262+019~K265+835挖方、填方 |
163天 | 2015年11月04日 | 2016年04月14日 | 17 | |
19 | K262+019~K265+835防护排水工程 |
160天 | 2015年12月09日 | 2016年05月16日 | 18[SS+35] | |
20 | 涵洞工程 |
68天 | 2015年12月31日 | 2016年03月07日 | ||
21 | K262+019~K265+835涵基开挖及基底处理 |
6天 | 2015年12月31日 | 2016年01月05日 | 17[SS+67] | |
22 | K262+019~K265+835涵洞基础及墙身、盖板、洞口、防水工程 |
62天 | 2016年01月06日 | 2016年03月07日 | 21 | |
23 | K266+108~K268+900 |
518天 | 2015年11月04日 | 2017年04月04日 | ||
24 | K266+108~K268+900清表 |
10天 | 2015年11月04日 | 2015年11月13日 | 17 | |
25 | K266+108~K268+900挖方、填方 |
310天 | 2016年04月15日 | 2017年02月18日 | 18 | |
26 | K266+108~K268+900防护排水工程 |
320天 | 2016年05月20日 | 2017年04月04日 | 25[SS+35] | |
27 | 涵洞工程 |
172天 | 2016年05月10日 | 2016年10月28日 | ||
28 | K266+108~K268+900涵基开挖及基底处理 |
21天 | 2016年05月10日 | 2016年05月30日 | 25[SS+25] | |
29 | K266+108~K268+900涵洞基础及墙身、盖板、洞口、防水工程 |
151天 | 2016年05月31日 | 2016年10月28日 | 28 | |
30 | K257+500~K257+935 |
314天 | 2015年11月14日 | 2016年09月22日 | ||
31 | K257+500~K257+935清表 |
10天 | 2015年11月14日 | 2015年11月23日 | 24 | |
32 | K257+500~K257+935挖方、填方 |
160天 | 2016年03月16日 | 2016年08月22日 | 11 | |
33 | K257+500~K257+935防护排水工程 |
161天 | 2016年04月15日 | 2016年09月22日 | 32[SS+30],7 | |
34 | 路基路床整修 |
60天 | 2017年04月05日 | 2017年06月03日 | 33,32,29,26,25,22,19,18,15,12,11,7,6 | |
35 | 桥梁工程 |
587天 | 2015年11月06日 | 2017年06月14日 | ||
36 | 龙潭坑大桥 |
341天 | 2015年11月06日 | 2016年10月11日 | ||
37 | 龙潭坑大桥桩基 |
196天 | 2015年11月06日 | 2016年05月19日 | 2 | |
38 | 龙潭坑大桥墩柱 |
117天 | 2016年05月20日 | 2016年09月13日 | 37 | |
39 | 龙潭坑大桥盖梁、桥台 |
135天 | 2016年05月30日 | 2016年10月11日 | 37 | |
40 | 跨浛九公路大桥 |
287天 | 2015年11月06日 | 2016年08月18日 | ||
41 | 跨浛九公路大桥桩基 |
206天 | 2015年11月06日 | 2016年05月29日 | 2 | |
42 | 跨浛九公路大桥墩柱 |
46天 | 2016年05月30日 | 2016年07月14日 | 41 | |
43 | 跨浛九公路大桥盖梁、桥台 |
81天 | 2016年05月30日 | 2016年08月18日 | 41 | |
44 | 牛岗栋中桥 |
271天 | 2015年11月06日 | 2016年08月02日 | ||
45 | 牛岗栋中桥桩基 |
206天 | 2015年11月06日 | 2016年05月29日 | 2 | |
46 | 牛岗栋中桥墩柱 |
49天 | 2016年05月30日 | 2016年07月17日 | 45 | |
47 | 牛岗栋中桥盖梁、桥台 |
65天 | 2016年05月30日 | 2016年08月02日 | 45 | |
48 | 沙湾中桥 |
279天 | 2015年11月06日 | 2016年08月10日 | ||
49 | 沙湾中桥桩基 |
206天 | 2015年11月06日 | 2016年05月29日 | 2 | |
50 | 沙湾中桥墩柱 |
43天 | 2016年05月30日 | 2016年07月11日 | 49 | |
51 | 沙湾中桥盖梁、桥台 |
70天 | 2016年06月02日 | 2016年08月10日 | 49 | |
52 | 山下大桥 |
587天 | 2015年11月06日 | 2017年06月14日 | ||
53 | 山下大桥桩基 |
230天 | 2015年11月06日 | 2016年06月22日 | 2 | |
54 | 山下大桥墩柱 |
94天 | 2016年06月23日 | 2016年09月24日 | 53 | |
55 | 山下大桥盖梁、桥台 |
111天 | 2016年07月02日 | 2016年10月20日 | 53 | |
56 | 梁厂建设 |
50天 | 2016年04月15日 | 2016年06月03日 | 18 | |
57 | 预制梁生产 |
180天 | 2016年06月04日 | 2016年11月30日 | 56 | |
58 | 预制梁架设 |
89天 | 2016年09月20日 | 2016年12月17日 | 57[SS] | |
59 | 整体化层、湿接缝 |
121天 | 2016年11月15日 | 2017年03月15日 | 58[SS] | |
60 | 防撞护栏施工 |
91天 | 2017年03月16日 | 2017年06月14日 | 59 | |
61 | 石凹顶隧道 |
662天 | 2015年11月16日 | 2017年09月07日 | ||
62 | 隧道出口临时建设 |
35天 | 2015年11月16日 | 2015年12月20日 | 6 | |
63 | 隧道出口洞口开挖、支护 |
31天 | 2015年12月21日 | 2016年01月20日 | 62 | |
64 | 隧道左线洞身开挖支护 |
537天 | 2016年01月21日 | 2017年07月10日 | 63 | |
65 | 隧道左线二衬施工 |
517天 | 2016年03月01日 | 2017年07月30日 | 64[SS+30] | |
66 | 隧道右线洞身开挖支护 |
539天 | 2016年02月25日 | 2017年08月16日 | 64[SS+35] | |
67 | 隧道右线二衬施工 |
526天 | 2016年03月31日 | 2017年09月07日 | 66[SS+35] | |
68 | 隧道进口洞口开挖、支护 |
60天 | 2017年01月10日 | 2017年03月10日 | 31 | |
69 | 桥梁验收 |
10天 | 2017年08月15日 | 2017年08月24日 | 43,60,59,58,57,55,54,51,50,47,46,42,39,38 | |
70 | 隧道验收 |
5天 | 2017年09月08日 | 2017年09月12日 | 71,68,67,66,65,64,63,62 | |
71 | 路基验收 |
10天 | 2017年08月25日 | 2017年09月03日 | 69,34 | |
72 | 竣工验收 |
10天 | 2017年09月13日 | 2017年09月22日 | 71,70,69 |
