 柳州市柳东新区花岭片汽车零部件片区路网I标段(横二路)工程

柳州市柳东新区花岭片汽车零部件片区路网I标段(横二路)工程

文件编号 12139 工期 360天 开始时间 2017-09-01 结束时间 2018-08-26
任务数 25K 整理日期 2019/5/17 下载次数 3870
下载地址 计划文件点击下载(登录后才可以下载)

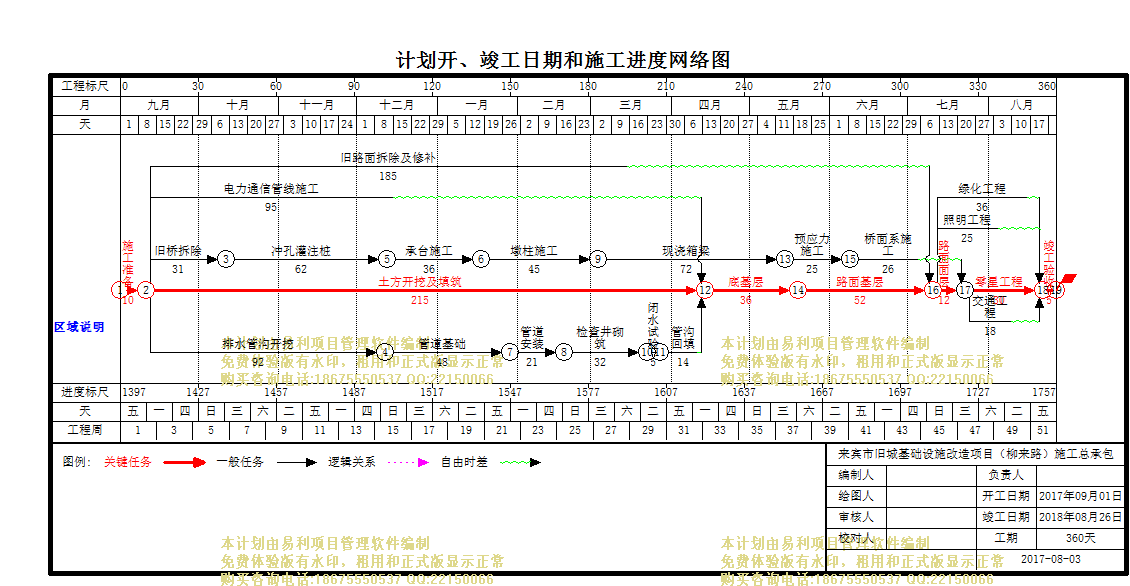

计划内容
柳州市柳东新区花岭片汽车零部件片区路网I标段(横二路)工程

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
施工准备
10天 2017年09月01日 2017年09月10日
2
土方开挖及填筑
215天 2017年09月11日 2018年04月13日 1
3
排水管沟开挖
92天 2017年09月11日 2017年12月11日 1
4
旧桥拆除
31天 2017年09月11日 2017年10月11日 1
5
电力通信管线施工
95天 2017年09月11日 2017年12月14日 1
6
旧路面拆除及修补
185天 2017年09月11日 2018年03月14日 1
7
冲孔灌注桩
62天 2017年10月12日 2017年12月12日 4
8
承台施工
36天 2017年12月13日 2018年01月17日 7
9
墩柱施工
45天 2018年01月18日 2018年03月03日 8
10
现浇箱梁
72天 2018年03月04日 2018年05月14日 9
11
预应力施工
25天 2018年05月15日 2018年06月08日 10
12
桥面系施工
26天 2018年06月09日 2018年07月04日 11
13
管道基础
48天 2017年12月12日 2018年01月28日 3
14
管道安装
21天 2018年01月29日 2018年02月18日 13
15
检查井砌筑
32天 2018年02月19日 2018年03月22日 14
16
闭水试验
5天 2018年03月23日 2018年03月27日 15
17
管沟回填
14天 2018年03月28日 2018年04月10日 16
18
底基层
36天 2018年04月14日 2018年05月19日 5,17,2
19
路面基层
52天 2018年05月20日 2018年07月10日 18
20
路面面层
12天 2018年07月11日 2018年07月22日 6,19
21
绿化工程
36天 2018年07月11日 2018年08月15日 6,19
22
照明工程
25天 2018年07月11日 2018年08月04日 6,19
23
零星工程
30天 2018年07月23日 2018年08月21日 12,20
24
交通工程
18天 2018年07月23日 2018年08月09日 20,12
25
竣工验收
5天 2018年08月22日 2018年08月26日 24,22,21,23
