文件编号 | 12111 | 工期 | 395天 | 开始时间 | 2014-11-01 | 结束时间 | 2015-11-30 |
任务数 | 32K | 整理日期 | 2019/5/17 | 下载次数 | 3863次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

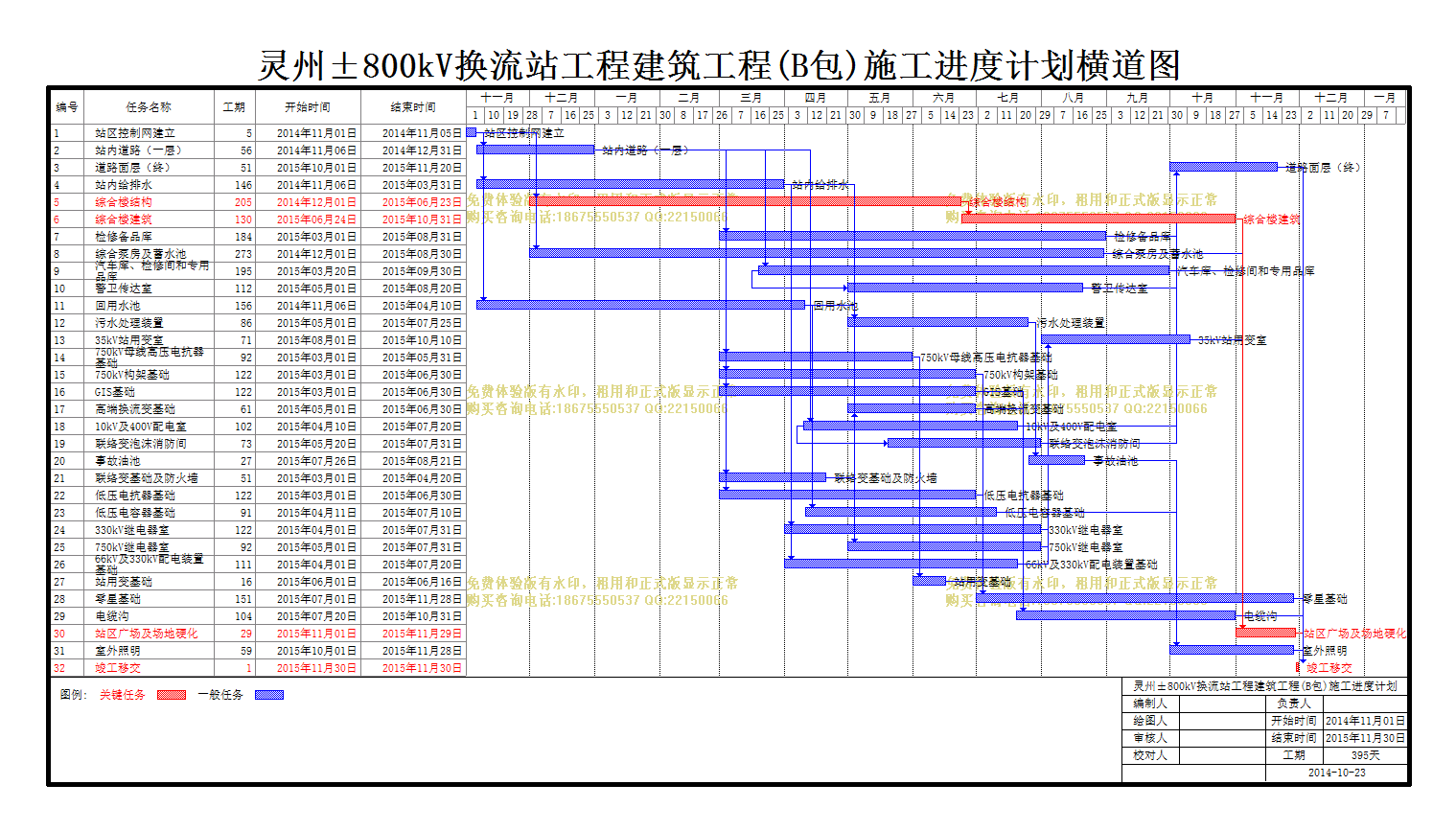

灵州±800kV变电站工程建筑工程(B包) | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 站区控制网建立 |
5天 | 2014年11月01日 | 2014年11月05日 | ||
2 | 站内道路(一层) |
56天 | 2014年11月06日 | 2014年12月31日 | 1 | |
3 | 道路面层(终) |
51天 | 2015年10月01日 | 2015年11月20日 | 10,19,18,7 | |
4 | 站内给排水 |
146天 | 2014年11月06日 | 2015年03月31日 | 1 | |
5 | 综合楼结构 |
205天 | 2014年12月01日 | 2015年06月23日 | 1 | |
6 | 综合楼建筑 |
130天 | 2015年06月24日 | 2015年10月31日 | 5 | |
7 | 检修备品库 |
184天 | 2015年03月01日 | 2015年08月31日 | 2 | |
8 | 综合泵房及蓄水池 |
273天 | 2014年12月01日 | 2015年08月30日 | 1 | |
9 | 汽车库、检修间和专用品库 |
195天 | 2015年03月20日 | 2015年09月30日 | 2 | |
10 | 警卫传达室 |
112天 | 2015年05月01日 | 2015年08月20日 | 9[SS] | |
11 | 回用水池 |
156天 | 2014年11月06日 | 2015年04月10日 | 1 | |
12 | 污水处理装置 |
86天 | 2015年05月01日 | 2015年07月25日 | 11 | |
13 | 35kV站用变室 |
71天 | 2015年08月01日 | 2015年10月10日 | 26,25,24 | |
14 | 750kV母线高压电抗器基础 |
92天 | 2015年03月01日 | 2015年05月31日 | 2 | |
15 | 750kV构架基础 |
122天 | 2015年03月01日 | 2015年06月30日 | 2 | |
16 | GIS基础 |
122天 | 2015年03月01日 | 2015年06月30日 | 2 | |
17 | 高端换流变基础 |
61天 | 2015年05月01日 | 2015年06月30日 | 21 | |
18 | 10kV及400V配电室 |
102天 | 2015年04月10日 | 2015年07月20日 | 2 | |
19 | 联络变泡沫消防间 |
73天 | 2015年05月20日 | 2015年07月31日 | 18[SS] | |
20 | 事故油池 |
27天 | 2015年07月26日 | 2015年08月21日 | 12 | |
21 | 联络变基础及防火墙 |
51天 | 2015年03月01日 | 2015年04月20日 | 2 | |
22 | 低压电抗器基础 |
122天 | 2015年03月01日 | 2015年06月30日 | 2 | |
23 | 低压电容器基础 |
91天 | 2015年04月11日 | 2015年07月10日 | 11 | |
24 | 330kV继电器室 |
122天 | 2015年04月01日 | 2015年07月31日 | 4 | |
25 | 750kV继电器室 |
92天 | 2015年05月01日 | 2015年07月31日 | 4 | |
26 | 66kV及330kV配电装置基础 |
111天 | 2015年04月01日 | 2015年07月20日 | 4 | |
27 | 站用变基础 |
16天 | 2015年06月01日 | 2015年06月16日 | 14 | |
28 | 零星基础 |
151天 | 2015年07月01日 | 2015年11月28日 | 15,27,22 | |
29 | 电缆沟 |
104天 | 2015年07月20日 | 2015年10月31日 | 17,16 | |
30 | 站区广场及场地硬化 |
29天 | 2015年11月01日 | 2015年11月29日 | 8,13,9,6 | |
31 | 室外照明 |
59天 | 2015年10月01日 | 2015年11月28日 | 23,20 | |
32 | 竣工移交 |
1天 | 2015年11月30日 | 2015年11月30日 | 28,29,3,30,31 |
