  位置:施工进度计划范本 >> 芜湖长江南路二期下穿华电铁路专用线道路、排水施工总进度计划横道图(总工期:7个月)

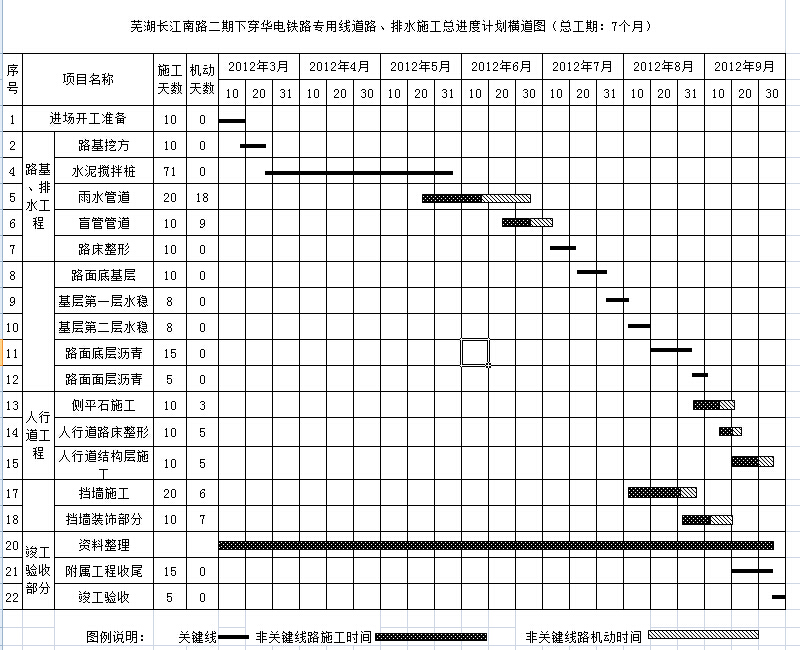

芜湖长江南路二期下穿华电铁路专用线道路、排水施工总进度计划横道图(总工期:7个月)

芜湖长江南路二期下穿华电铁路专用线道路、排水施工总进度计划横道图(总工期:7个月)
局部效果预览,详细内容请下载附件查看
文件编号 43581 软件语言 简体中文 运行环境 Win98, Win2000, WinXP
文件大小 29K 整理日期 2015/6/24 下载次数 441
下载地址 点击下载
更多详细说明
序号 项目名称 施工天数 机动天数
1 进场开工准备 10 0
2 路基、排水工程 路基挖方 10 0
4 水泥搅拌桩 71 0
5 雨水管道 20 18
6 盲管管道 10 9
7 路床整形 10 0
8   路面底基层 10 0
9 基层第一层水稳 8 0
10 基层第二层水稳 8 0
11 路面底层沥青 15 0
12 路面面层沥青 5 0
13 人行道工程 侧平石施工 10 3
14 人行道路床整形 10 5
15 人行道结构层施工 10 5
17   挡墙施工 20 6
18 挡墙装饰部分 10 7
20 竣工验收部分 资料整理
21 附属工程收尾 15 0
22 竣工验收 5 0
